Un taux de charge moyen à 85 % ne dit absolument rien à un DAF qui cherche à piloter sa marge brute. À l’inverse, une marge à terminaison ne dit rien à un chef de projet qui doit arbitrer, ce matin, le remplacement d’un consultant senior par un profil junior.

Arrêtez de surcharger vos équipes avec des catalogues de KPI inutiles et reprenez le contrôle de vos marges projet. Dans cet article, nous avons structuré les KPI essentiels selon votre mode de facturation (Régie, Forfait, Abonnement, TMA), puis organisé un index rapide par rôle.



🔎 Ce qu’il faut retenir sur les KPI de gestion de projet

  • Une mission en régie perd de l’argent sur les jours produits jamais facturés, un projet au forfait sur le périmètre ajouté sans avenant.
  • La production réalisée non facturée représente 15 à 30 % du chiffre d’affaires d’une activité projet.
  • Un projet consommé à 80 % et avancé à 50 % dérive déjà, sans qu’aucune échéance ait été manquée.
  • L’abonnement et la TMA n’ont ni clôture ni livrable : les indicateurs de projet classiques n’y fonctionnent pas.
  • Un directeur financier compare trois marges à la clôture comptable, un chef de projet en suit une à la semaine.

Pourquoi les KPI standards et les outils génériques échouent à mesurer les KPI de gestion de projet ?

Le problème des ESN et cabinets de conseil n’est pas le manque de données, mais l’absence de l’indicateur pertinent au bon moment. Forcer les équipes à collaborer via des tableurs ou des outils de gestion de tâches (type Trello ou Asana) condamne votre entreprise à rester dans le flou.

Ces outils ignorent la dimension financière : un taux d’avancement qui progresse dès qu’une tâche est finie ne dit pas si l’équipe a passé 10 ou 40 heures sur l’étape. De plus, ces méthodes héritées de l’industrie ignorent la dérive de périmètre (scope creep) et ne suivent pas les temps réels par rapport au staffing planifié. Les critères d’évaluation classiques n’aident pas davantage : trier la performance par qualité, délais et coûts ne dit rien de la façon dont le projet est facturé.

Réduire la liste des KPI aux 12 indicateurs financiers les plus pertinents ne suffit pas, encore faut-il savoir sur quel critère prendre sa décision. En effet, un projet en régie et un projet au forfait n’ont pas les mêmes signaux d’alerte, parce qu’ils ne reconnaissent pas le chiffre d’affaires de la même manière.



Quels sont les KPI à suivre pour un projet en régie ?

En régie, le risque principal n’est pas le dépassement de budget, mais le travail non facturé. Les catalogues de KPI classiques masquent souvent les « cadeaux commerciaux » et les frais non refacturés car ils ne confrontent pas les heures saisies à leur valeur réelle.

Vous devez suivre en temps réel la production et la facturation :

Avant-vente et chiffrage Valorisation de la production La valeur réelle produite, avant facturation
Production Temps réalisés vs planifiés Les jours consommés hors staffing
Facturation Reste à facturer La production livrée non transformée en trésorerie



En régie, quels KPI projet suivre au moment du chiffrage ?

Surveillez l’écart entre le TJM vendu (fixé à la signature) et le TJM réel. Si votre outil ne remonte pas les changements de staffing en temps réel, cette érosion de marge reste masquée jusqu’au bilan comptable.

Pour piloter efficacement vos projets, vous ne devez pas constater l’écart entre le TJM vendu et le TJM réel après coup sur un tableur, mais agir en amont : ré-arbitrer le staffing ou renégocier le périmètre avant de valider le Compte Rendu d’Activité (CRA).



En régie, quels KPI projet suivre durant la production ?

Le chiffre d’affaires étant reconnu sur les montants facturés, suivez quotidiennement les jours produits non facturés. Chaque jour travaillé hors périmètre de facturation sans accord préalable détruit directement votre rentabilité.

Le vrai risque n’est donc pas le dépassement de budget, mais tout ce qui va constituer des « cadeaux commerciaux » et les frais non refacturés au client.



Le suivi des KPI d’un projet en régie dans Stafiz

Valorisation de la production (temps réalisés)

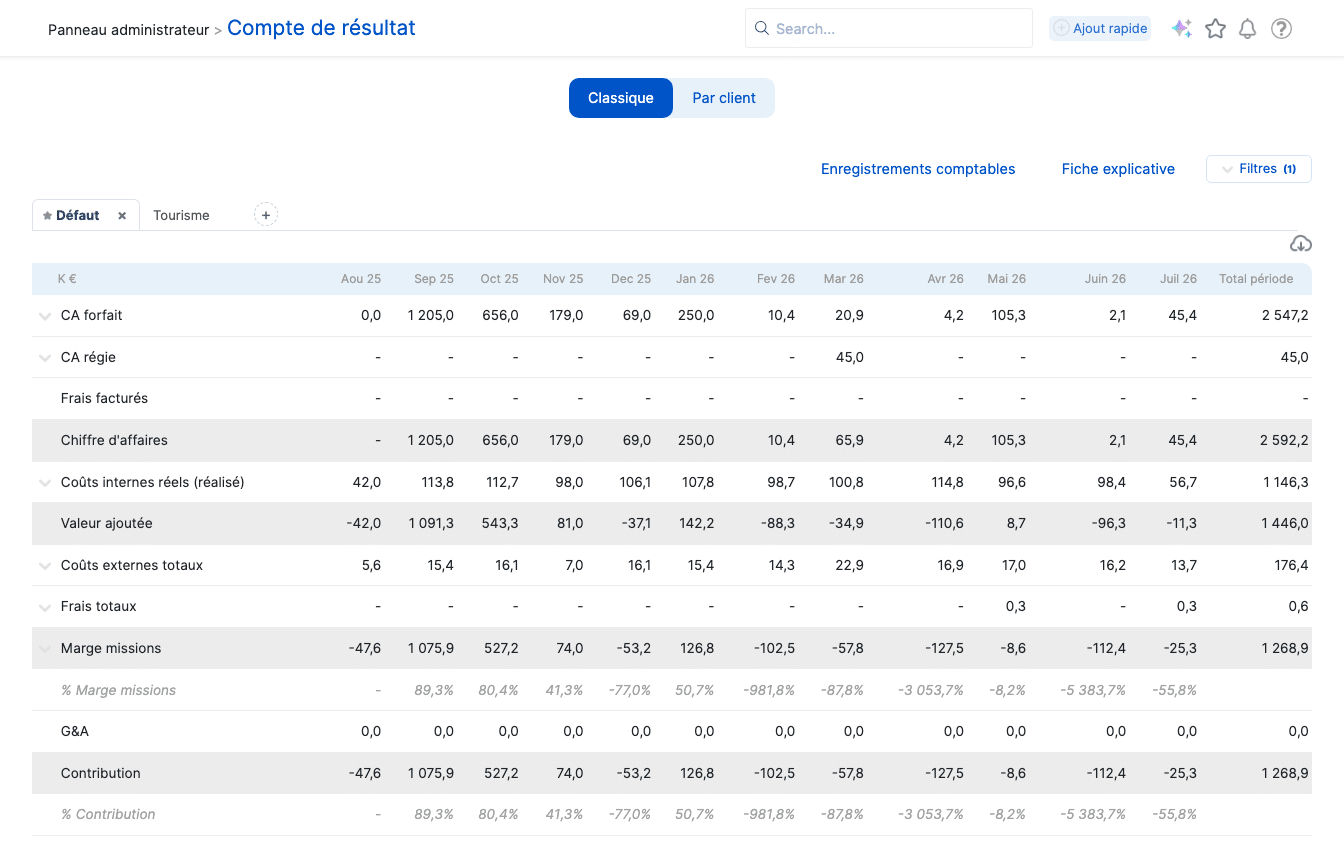

Compte de résultat Stafiz : valorisation de la production par modèle de vente
Valorisation de la production par modèle de vente

Ces chiffres permettent au directeur financier de segmenter la valeur produite par modèle de vente. Dans cet exemple les taux de marge négatifs ne signalent pas une baisse d’activité, mais des mois de production intensive dont les jalons de facturation n’ont pas encore été déclenchés.



Temps réalisé vs planifié

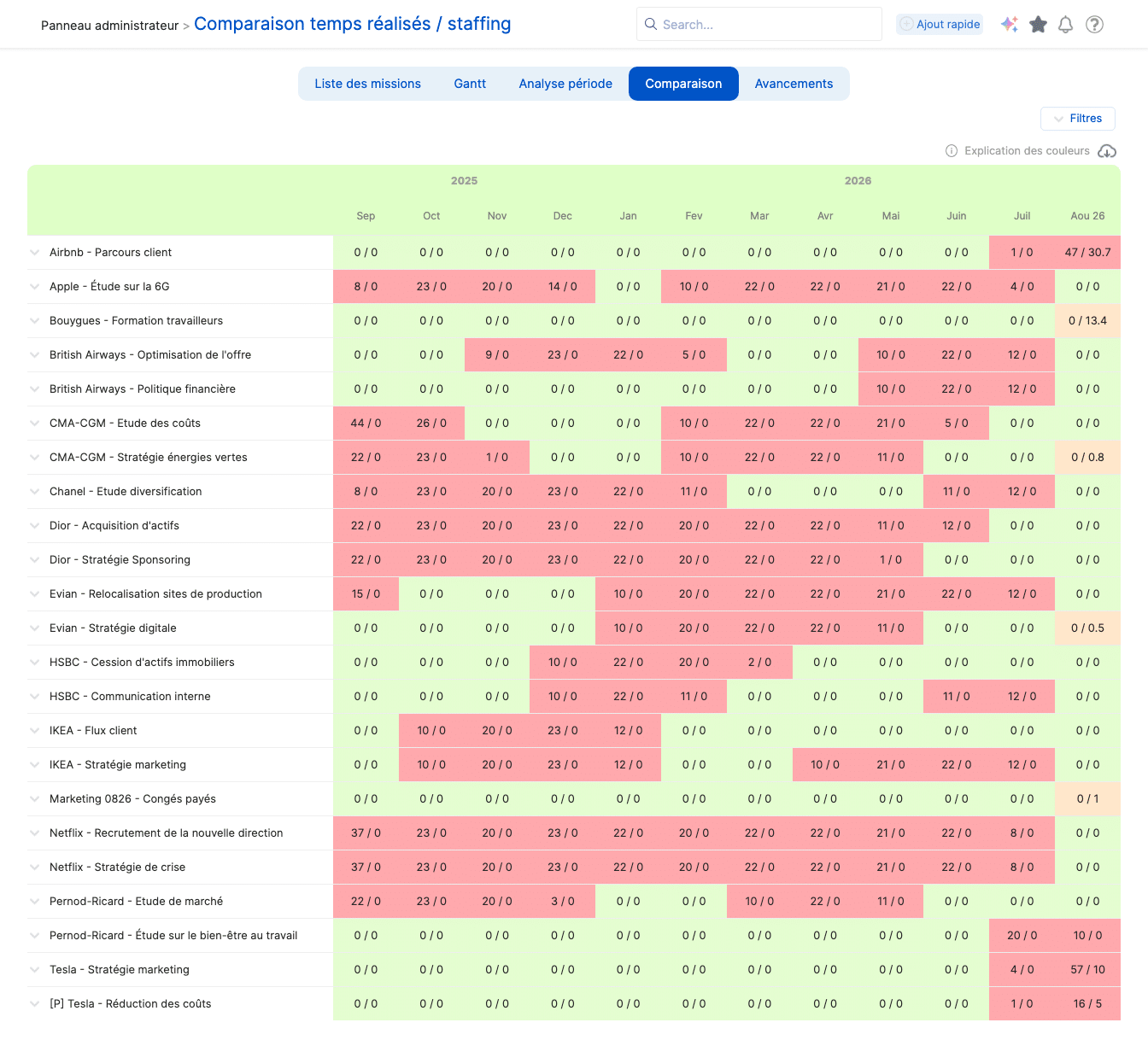

Temps réalisé vs planifié
Temps réalisé vs planifié

Ce tableau de bord vous alerte sur la surconsommation des temps en régie. Stafiz compare en temps réel les jours travaillés et les jours planifiés. Les cellules rouges vous montrent en un coup d’œil les mois où vos équipes produisent des jours de travail hors budget. Le manager est alerté instantanément pour stopper la dérive ou négocier un avenant avant l’envoi de la facture.



En régie, quels KPI suivre au moment de la clôture du projet ?

Lors de la clôture d’un projet en régie, l’objectif principal est de sécuriser la rentabilité finale, de maximiser la facturation du temps travaillé et d’accélérer les encaissements. Les KPI essentiels à suivre sont :

  • le reste à facturer (RAF) : ce que vos équipes ont produit mais qui n’a pas encore été facturé au client ;
  • le délai de facturation (WIP Days) : le temps moyen que met le client pour régler les factures projet après leur émission.



Le reste à facturer dans Stafiz

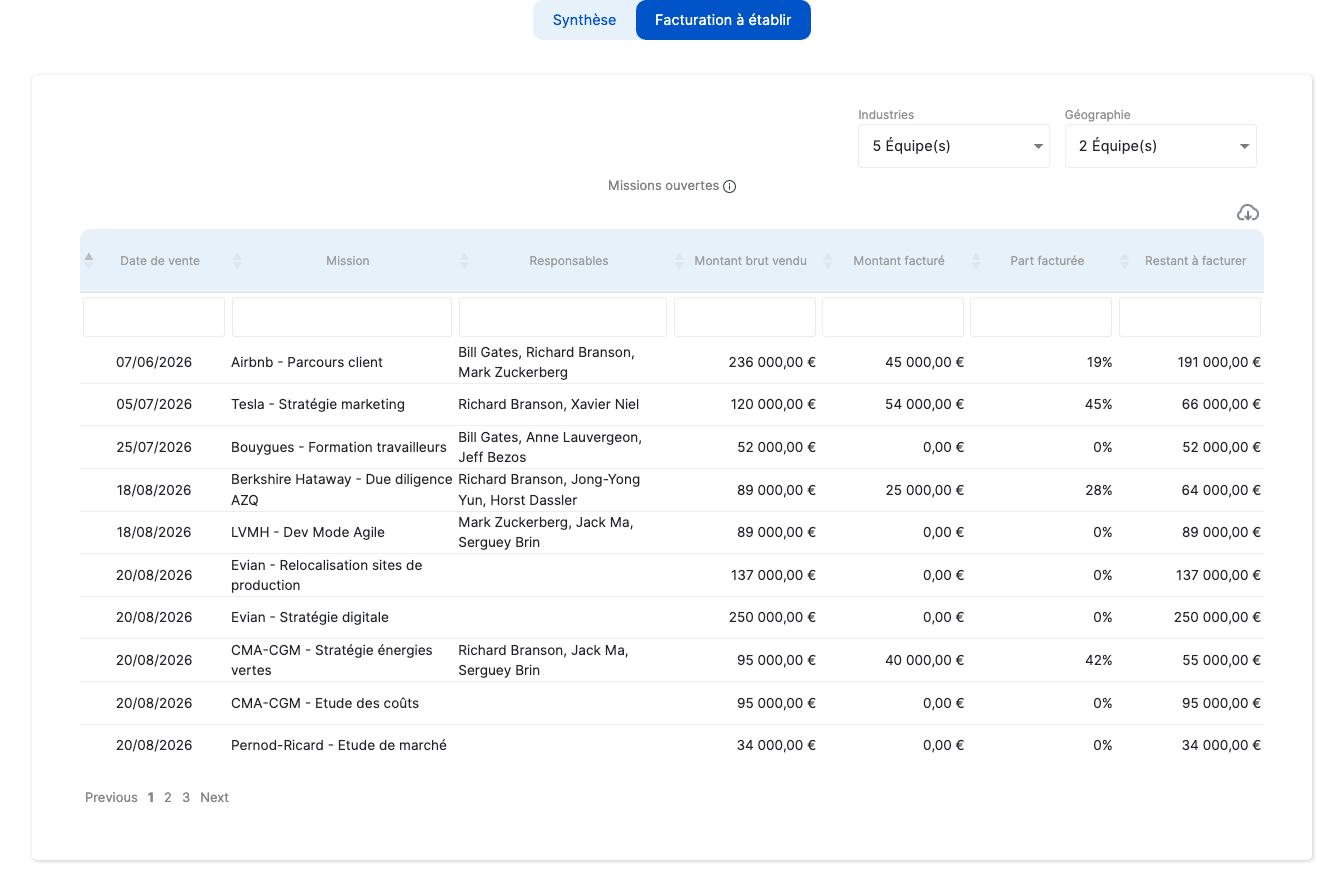

Reste à facturer (réalisé non facturé)
Reste à facturer (réalisé non facturé)

Là où les outils classiques se contentent de mesurer le chiffre d’affaires passé, ce tableau de bord Stafiz calcule le montant exact restant à facturer par client, offrant une visibilité immédiate sur les entrées de cash prévisibles.



Quels sont les KPI à suivre pour un projet vendu au forfait ?

Au forfait, le budget est scellé dès la signature. Le pilotage doit donc se concentrer sur la maîtrise absolue du périmètre pour éviter le scope creep et sur l’évaluation prédictive de la marge finale.

Les 3 indicateurs principaux à suivre dans le pilotage d’un projet au forfait :

Production Avancement confronté au budget consommé La dérive avant qu’elle ne devienne une perte
Clôture Marge à terminaison Ce que le projet aura rapporté, estimé aujourd’hui
Transverse Taux journalier vendu comparé au réel Le prix réel de chaque jour produit



Chiffrage de projet : comment éviter de détruire sa marge ?

Le chiffrage d’une mission au forfait dans une ESN ou un cabinet de conseil couvre cinq postes :

  1. le temps prévisionnel ;
  2. le coût de ce temps (TJM) ;
  3. les achats de sous-traitance ;
  4. les frais qui pèsent sur la marge non refacturables ;
  5. les achats de produits revendus dans le cadre du projet.

Au forfait, impossible de rattraper une erreur de chiffrage sur la sous-traitance ou les frais non refacturables (contrairement à la régie). Vos équipes auront beau travailler à la perfection : elles ne feront que livrer à perte un projet qui était déficitaire depuis le début.

Couverture du livre blanc Stafiz sur les marges des projets clients

Livre blanc gratuit
Comment faire décoller les marges de vos projets clients ?

14 pages de bonnes pratiques pour votre pilotage de projet issues de notre expertise du conseil et de la conduite du changement avec nos clients.

Télécharger le livre blanc

Quels KPI suivre pendant l’avancement d’un projet au forfait ?

Vous avez trois KPI à suivre :

  • le pourcentage d’avancement projet ;
  • la marge à terminaison ;
  • le TJM vendu vs réel.

Le risque majeur est la dérive de périmètre. Chaque demande client supplémentaire doit générer un avenant immédiat, car le suivi des temps révèle souvent une érosion rapide du TJM réel face aux exigences imprévues. Chaque heure supplémentaire doit immédiatement générer un avenant commercial sous peine de détruire votre marge brute.

Le suivi des KPI d’un projet au forfait dans Stafiz

TJM vendu vs coût réel dans Stafiz

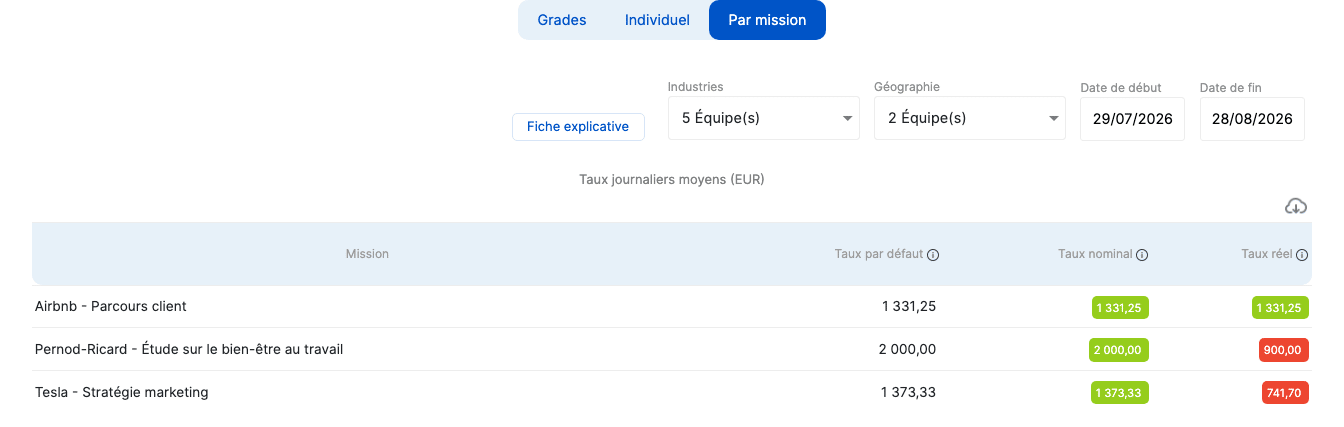

Suivi des taux journaliers réel vs prévu par mission
Suivi des taux journaliers réel vs prévu par mission. Dans cet exemple, le TJM s’effondre par rapport au taux nominal (en rouge), signe d’un sur-effort ou d’un dépassement de budget temps.



Suivi de l’avancement de projet dans Stafiz

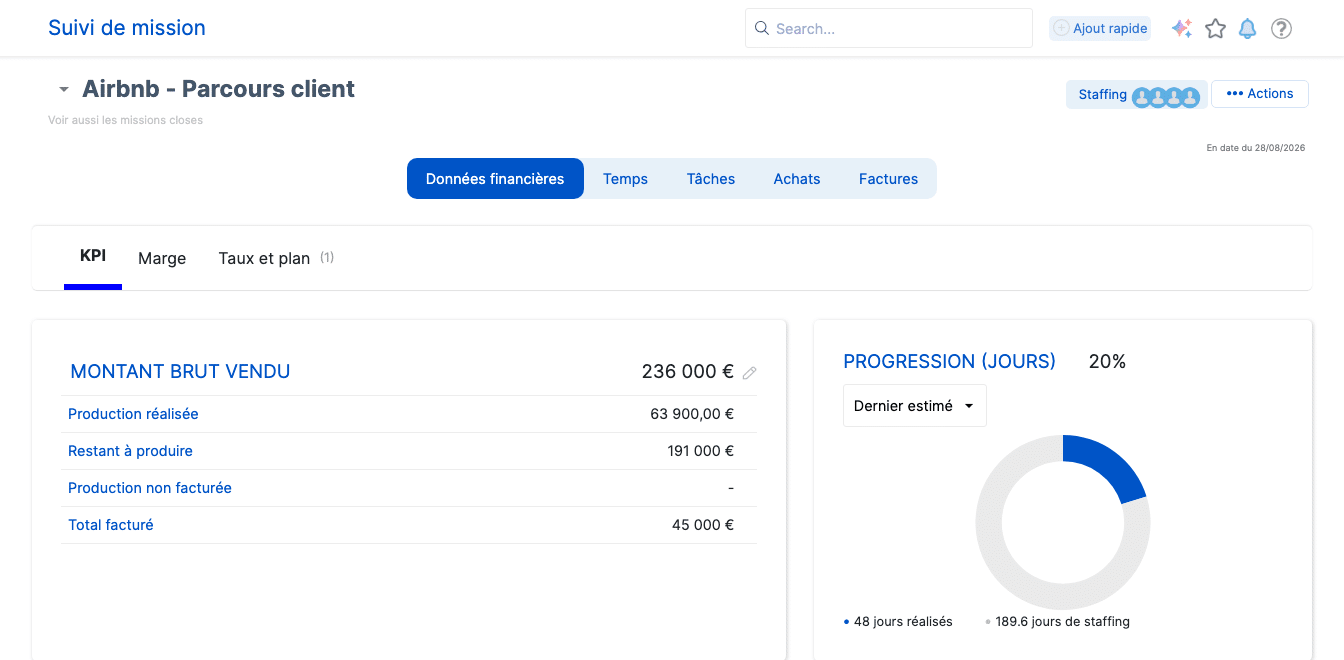

Suivi de l'avancement de projet
Diverses méthodes : au temps réalisé, aux tâches des projets, au pourcentage d’avancement déclaré, au chiffre d’affaires reconnu.

Ce tableau de bord révèle la santé réelle d’un projet au forfait en croisant le Reste à Faire (les jours consommés confrontés au staffing prévisionnel pour calculer la progression) avec la valeur créée par le projet.

Stafiz vous permet de suivre votre avancement projet selon diverses méthodes :

  • au temps passé sur le projet (jours consommés vs budget initial) ;
  • à l’avancement projet (nombre de jalons validés vs facturation) ;
  • au pourcentage d’avancement déclaré (gestion pilotée par le chef de projet) ;
  • au chiffre d’affaires reconnu (valeur réelle produite vs chiffre d’affaires).



Piloter la rentabilité par le chiffre d’affaires reconnu dans Stafiz

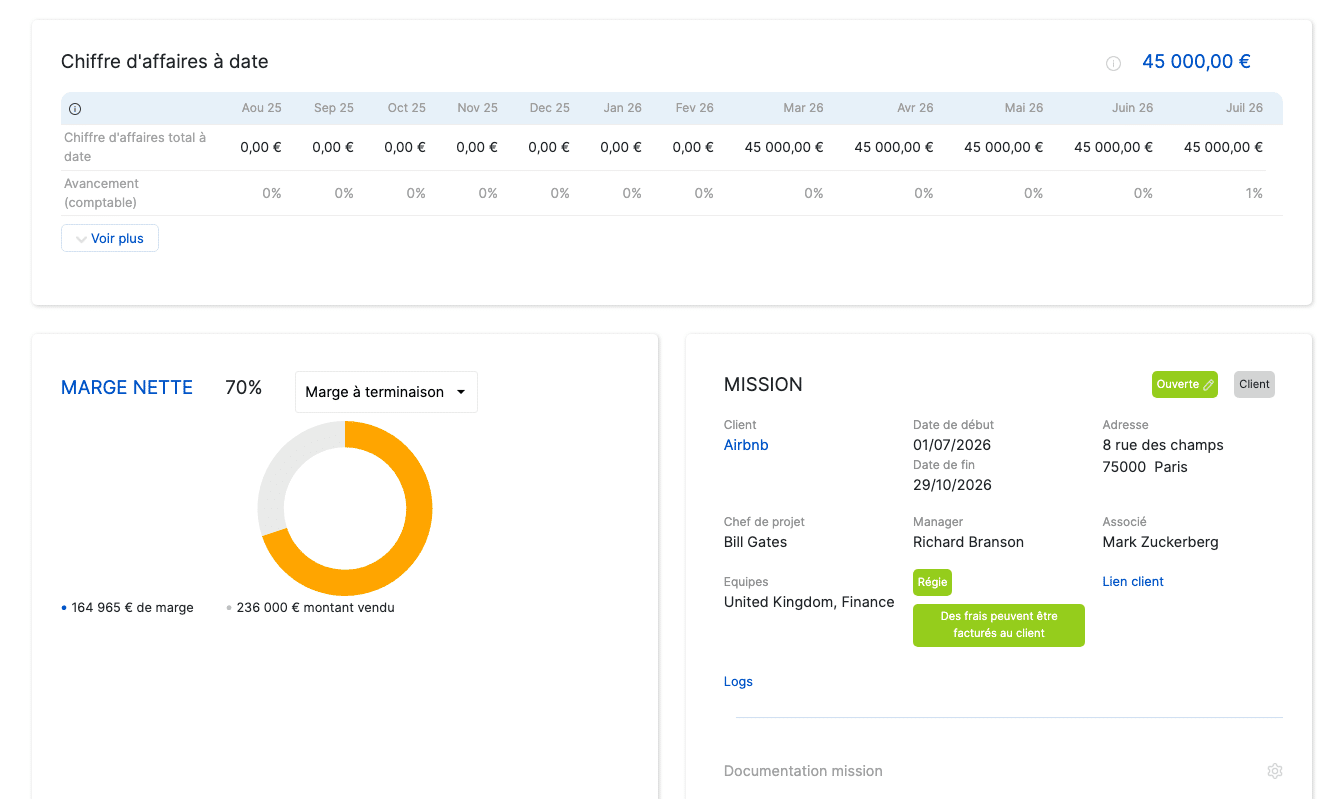

Marge à terminaison et reconnaissance du chiffre d'affaires
Marge à terminaison et reconnaissance du chiffre d’affaires

La reconnaissance du revenu ne dépend pas des jalons contractuels ou des dates de facturation, mais de l’effort de production réel. Ce suivi permet à un directeur financier de calculer les FAE (Factures à Émettre) ou les PCA (Produits Constatés d’Avance), et de ne pas fausser le résultat de son entreprise.

Pour aller plus loin, nous vous conseillons de lire notre guide du suivi de projet.



Quels sont les KPI à suivre sur un projet vendu à l’abonnement (modèle SaaS ou service récurrent) ?

Le danger ici est l’overdelivery : des équipes qui sur-livrent pour éviter la résiliation. Ce mode concerne surtout les Professional Services gérant l’accompagnement post-déploiement.

Ce mode de fonctionnement concerne spécifiquement les départements de Professional Services ou les services d’intégration d’un éditeur de logiciel, et non pas l’éditeur dans son ensemble.

Trois indicateurs tiennent le pilotage d’un abonnement.

Mise en place Les mêmes KPI que sur un projet au forfait, donc la valorisation de la production. La valeur réelle produite, avant facturation
Suivi récurrent Reste à facturer récurrent Le périmètre réel de la mission, et ce qui doit être facturé en plus ou supprimé du projet.
Renouvellement Taux de staffing dédié aux comptes récurrents La sur-livraison invisible (overdelivery) réalisée par vos équipes et les comptes clients trop chronophages.



Quel KPI projet suivre au moment du renouvellement d’un abonnement ?

Anticipez le renouvellement pour éviter de reconduire à perte un contrat où les mauvaises habitudes opérationnelles ont effondré la marge réelle.

  1. Pour éviter de découvrir le non-renouvellement au moment où celui-ci est acté, et qu’il ne reste plus aucune possibilité de négociation.
  2. Pour éviter de reconduire un abonnement de services ou un contrat de support qui a sédimenté des mauvaises habitudes opérationnelles.



Si vos équipes ont passé l’année à sur-staffer un compte pour compenser les bugs du produit ou pour rassurer le client, votre marge réelle s’est déjà effondrée. Renouveler ce contrat au même tarif, c’est acter une perte financière pour l’année suivante. Pour corriger le tir, reste à savoir s’il vaut mieux :

  • augmenter le prix de l’abonnement mensuel ;
  • basculer le support vers un forfait d’Unités d’Œuvre (UO) strict où chaque heure supplémentaire est facturée ;
  • réallouer vos compétences vers des nouveaux projets de déploiement plus rentables.



Quels sont les KPI à suivre sur une TMA (Tierce Maintenance Applicative) ?

La tierce maintenance applicative, ou TMA, n’est pas un modèle de facturation, mais une activité de maintenance (le « run »). Elle désigne la prise en charge par un prestataire externe de la correction, de l’évolution et du support d’une application déjà en production.

Entre support au temps passé et abonnement avec SLA, la TMA nécessite un pilotage hybride pour éviter que la charge réelle ne se déconnecte totalement du facturé.

Trois indicateurs à suivre :

Respect des engagements de niveau de service (SLA) Le risque contractuel, celui que le client vous opposera
Volume de tickets La charge réelle, sans lien avec le montant facturé
Temps de résolution moyen La dérive du coût de traitement d’un incident



Quels KPI projet regarder selon votre rôle dans l’entreprise ?

Chaque rôle consulte les mêmes chiffres pour des décisions différentes. Voici vos raccourcis vers les indicateurs qui comptent pour vous.



Quels KPI suivre quand on est Operation Leader (ou Head of Delivery, Directeur des Opérations) ?

L’Operation Leader est le responsable qui pilote la réalisation des projets, l’organisation du travail et la rentabilité des équipes au quotidien dans une entreprise.

Pour faire le lien entre la stratégie de la direction et la réalité du terrain, il suit les KPI suivants :

  • le taux d’avancement des tâches, qui mesure la progression de la production par rapport au planning initial. L’objectif est d’anticiper les dérives de planning et de sécuriser les jalons projet ;
  • le taux de charge et le taux de réalisation, qui lui permettent de comprendre à quel point un individu ou une équipe est productif.



Pour affiner le pilotage de vos opérations, tout dépend du contexte de votre entreprise : votre outil de gestion de projet actuel, s’il intègre des indicateurs de rentabilité financière, si vos équipes travaillent en mode agile ou en cycle en V.





Quels KPI projet suivre quand on est Directeur financier ou contrôleur de gestion ?

Il sécurise la santé financière globale. Son angle : la rentabilité projet, les flux de trésorerie et la reconnaissance du chiffre d’affaires.

  • la rentabilité et les marges : qu’il s’agisse de la marge à terminaison, de l’écart entre le chiffre d’affaires et les coûts consommés à date, ou de la marge sur les coûts directs ;
  • la facturation, la trésorerie et la reconnaissance de chiffre d’affaires : CA prévisionnel vs réalisé, encours de production (WIP) et délais de paiement client ;
  • la performance et la tarification (modèle au forfait ou régie), qui vont dépendre du staffing et de la comparaison entre TJM réel et TJM vendu.



À noter qu’au-dessus de 20 collaborateurs nous vous déconseillons d’utiliser un tableur type Excel, et vous conseillons d’utiliser des logiciels qui vous donnent une visibilité entre la gestion de projet et le suivi budgétaire et financier.





Quels KPI suivre quand on est Chef de projet ?

En tant que Chef de projet, le pilotage de la performance repose sur trois KPI clés (ceux qu’on retrouve souvent dans un projet au forfait) :

  • le pourcentage d’avancement projet ;
  • la facturation à date vs chiffre d’affaires reconnu ;
  • l’écart entre marge prévue (budget initial) et marge prévisionnelle (atterrissage).



Selon son secteur d’activité et les projets spécifiques sur lesquels vous travaillez (SSII/ESN, BTP, marketing, industrie), les seuils d’alerte pour ces KPI vont varier.





Quels KPI suivre quand on est Directeur général ou Directeur de Business Unit (BU) ?

Pour un poste qui a une vision globale sur le portefeuille projet, le pilotage repose sur votre capacité à anticiper la croissance, à sécuriser la rentabilité de votre entreprise dans son ensemble, et à optimiser la valeur des contrats signés.

Les indicateurs auxquels vous devez prêter le plus attention sont :

  • le taux de couverture du CA prévisionnel, qui indique si vous devez ajuster vos efforts de prospection ou revoir vos objectifs de vente ;
  • la marge contributive par client, pour analyser la rentabilité réelle d’un portefeuille de projets ;
  • le taux d’avenant, pour mesurer la part de contrats modifiés : travaux supplémentaires, extensions de périmètre, upselling.



Quels KPI suivre quand on est Direction des Ressources Humaines (DRH) ?

Pour piloter la stratégie humaine et mesurer l’alignement avec les objectifs de l’entreprise, une Direction des Ressources Humaines (DRH) doit suivre des KPI clés regroupés autour du recrutement, de l’engagement des équipes, et du staffing.

Notre ebook sur le staffing

Livre blanc
Le guide pour implémenter une démarche de staffing efficace

5 clés pour atteindre vos objectifs de staffing.

Télécharger le guide



Quels KPI suivre quand on est éditeur de logiciel ?

Pour un éditeur de logiciel (notamment en modèle SaaS), le suivi des indicateurs de performance est indispensable pour piloter la croissance et la rentabilité. Le Chiffre d’Affaires Récurrent (MRR/ARR) et le Reste à Facturer Récurrent (RAR) sont les deux indicateurs financiers de référence pour mesurer la prévisibilité de vos revenus.



Choisir ses KPI de gestion de projet revient à trancher deux questions :

  1. quel est le mode de facturation du projet ?
  2. qui va lire le chiffre-clé ?

De ces deux réponses dépendent la liste des KPI à suivre, leur fréquence de lecture et la décision qui doit être prise. Reste la condition qui les précède toutes : la fiabilité des temps saisis dans l’outil de pilotage de projet.
