Mis à jour le 8 juin 2026
Une mission de conseil qui dérape se voit rarement à temps. Le directeur financier découvre la marge réelle à la clôture, quand les jours-homme sont déjà consommés et la facturation figée : trop tard pour corriger. Pourtant, tout s’est joué semaine après semaine sur un écart simple et rarement suivi : la différence entre les jours-homme vendus et les jours réellement consommés. Le rapport d’avancement devrait être l’instrument qui rend cet écart visible assez tôt pour réagir. Trop souvent, il se limite à un état rassurant qui ne chiffre ni le budget consommé ni les jalons en retard.
Un rapport d’avancement utile confronte en continu le prévu et le réalisé, sur le planning comme sur le budget, pour que le chef de projet et le comité de pilotage arbitrent avant la clôture. C’est un point d’étape récurrent (hebdomadaire en interne, présenté à chaque comité côté client) qui dit où en est vraiment un projet : ce qui est livré, ce qui reste, les écarts, les risques. Cet article détaille comment le construire pour qu’il serve à décider : définition, méthode en 6 étapes, exemple chiffré et bonnes pratiques.
Qu’est-ce qu’un rapport d’avancement de projet ?
Rapport d’avancement : définition
Le rapport d’avancement de projet est un document court et récurrent qui compare l’avancement réel d’un projet à ce qui était prévu. Envoyé à intervalle régulier, il résume l’état du projet, annonce les prochaines étapes et met en évidence les risques. Il répond à trois questions : où en est-on, où devrait-on en être, et que décide-t-on en conséquence.
Il ne s’adresse pas qu’à l’équipe opérationnelle : tous ceux que le projet concerne, du contributeur au sponsor, en sont destinataires. Pour être lu, il reste concis et structuré.
Rapport interne ou rapport de comité : deux usages
La fréquence de diffusion du rapport dépend de la durée et de la criticité du projet : quotidienne sur un projet court ou en crise, hebdomadaire dans la plupart des missions de conseil, mensuelle sur un programme long. Mais c’est surtout le lecteur qui change tout, et un même projet alimente deux rapports différents :
- le rapport interne, destiné à l’équipe, descend dans le détail opérationnel et sert à coordonner le travail de la semaine : qui fait quoi, quelles priorités, quels points de blocage à lever ;
- le rapport de comité ou de client est une synthèse décisionnelle : moins de détail, des écarts mis en perspective, et une recommandation d’arbitrage (poursuivre en l’état, ajuster le périmètre, renforcer le staffing ou alerter le client).
Le risque, en pratique, est de se tromper de version : un comité noyé sous le détail opérationnel décroche, et une équipe qui ne reçoit qu’une synthèse lissée perd les informations dont elle a besoin pour avancer. D’où l’intérêt d’adapter le rapport à son lecteur.
Comment calculer le taux d’avancement d’un projet ?
Établir un taux d’avancement précis est délicat, mais la visibilité sur la répartition du staffing par rapport au planning initial en donne déjà une bonne estimation. Le logiciel de pilotage de projet Stafiz propose un suivi des temps qui permet un calcul en temps réel. L’avancement se calcule sur le nombre de jours (ou d’heures) déjà réalisés rapporté au total de la mission ; à 100 %, la mission est normalement terminée. Deux méthodes coexistent :
- Par rapport au réalisé (ou staffing) : le total de jours est la somme des jours déjà réalisés et du staffing restant à planifier. C’est la vision la plus à jour de l’avancement.
- Par rapport au plan de production : le total est celui du plan initial. Un taux à 110 % signale qu’on a déjà consommé 10 % de jours de trop, et qu’il faut y mettre un terme rapidement.

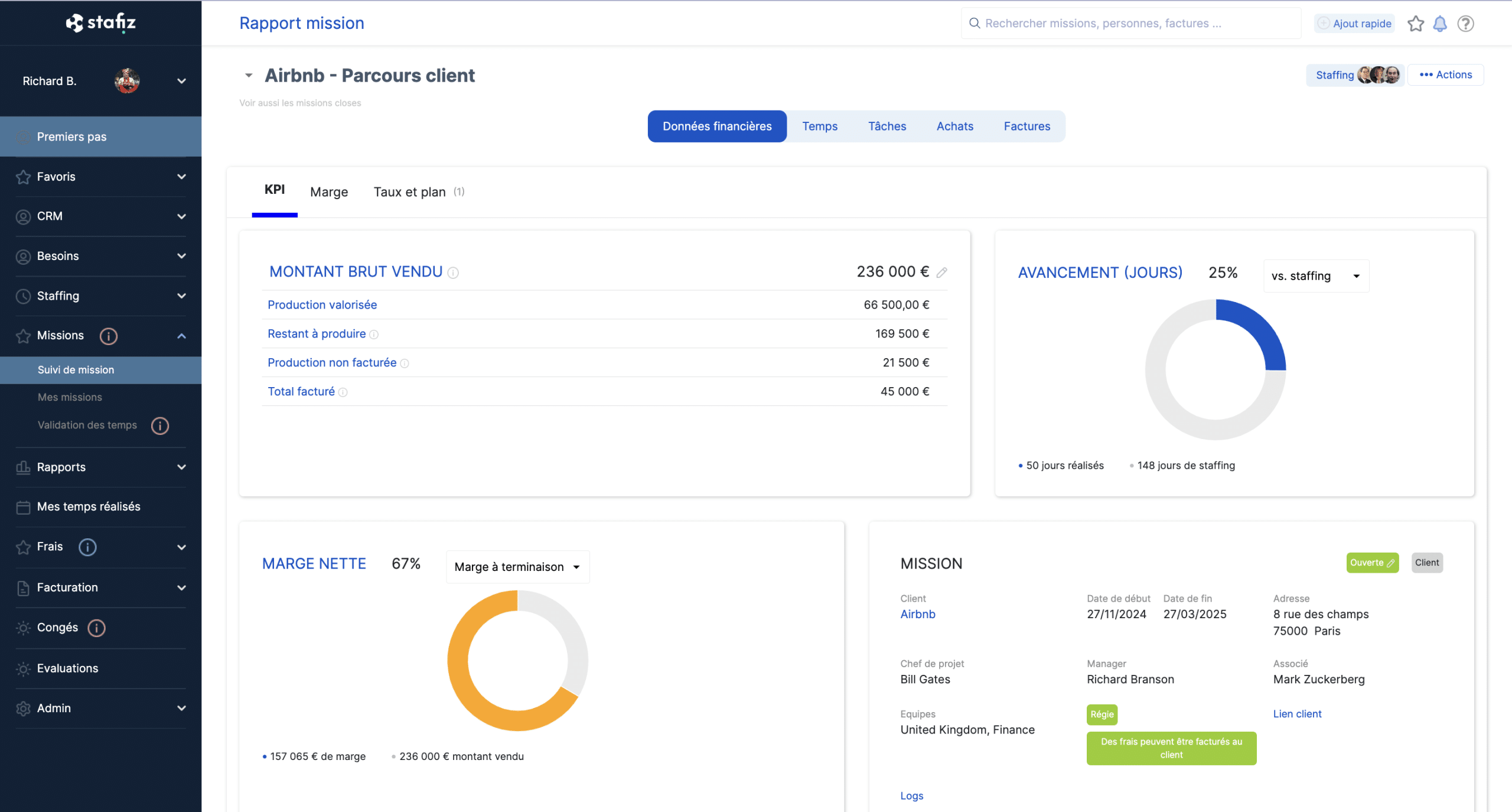

Dans Stafiz, le taux d’avancement d’une mission se calcule en temps réel à partir des temps réalisés et du plan de production.
Les trois mesures de l’avancement à ne pas confondre
Le taux ci-dessus ne mesure qu’une chose : le temps consommé. Pour piloter une mission de services, le chef de projet et le directeur financier ont besoin de trois mesures d’avancement distinctes, parce qu’elles divergent souvent et qu’une seule ne suffit pas à décider. « Le projet est à 70 % » n’a de sens qu’en précisant de quel avancement on parle :
- Avancement physique : la part des livrables ou jalons réellement produits. Plusieurs méthodes permettent de l’estimer sans se mentir (unité équivalente, jalons intermédiaires, règles 0-100 ou 50-50, pondération des tâches).
- Avancement budgétaire : les jours-homme (ou le budget) consommés rapportés au prévu. C’est lui qui pilote la marge à terminaison.
- Avancement contractuel : les jalons de facturation franchis, donc ce qui peut être facturé au client.
Le piège tient dans l’écart entre ces trois mesures : 70 % du temps consommé pour 50 % livré, et la marge se dégrade en silence. Seul le rapprochement prévu/réalisé le révèle.

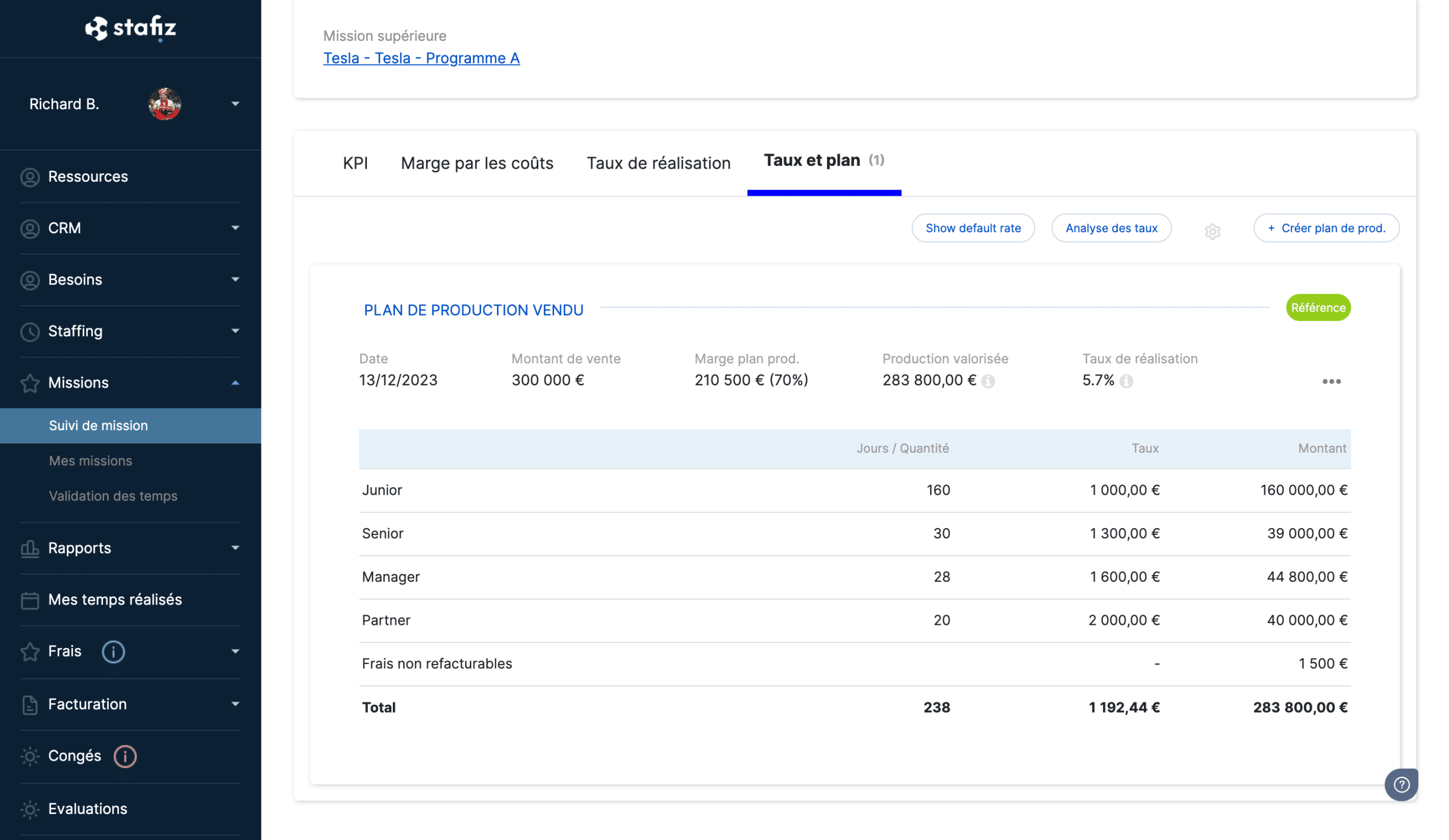

Dans Stafiz, le plan de production d’une mission affiche la marge prévisionnelle et le taux de réalisation : c’est l’avancement budgétaire, celui qui pilote la marge à terminaison.
Pourquoi l’état d’avancement d’un projet est-il important ?
Le rapport d’avancement remplit quatre fonctions. Une seule justifie qu’on s’y astreigne vraiment : permettre de décider à temps.
Pour informer les équipes
Son objectif premier est que chaque collaborateur sache ce qui a été réalisé et ce qui reste à faire. Généré à partir d’un logiciel de gestion de projet, il centralise l’information et garantit un niveau de connaissance uniforme pour toute l’équipe, sans version officieuse qui circule en parallèle.
Pour surveiller l’avancée du projet
Le suivi de projet conditionne sa réussite. Le rapport d’avancement y impose une prise de recul régulière : il acte les progrès, situe le projet par rapport à sa trajectoire et fait remonter les signaux faibles avant qu’ils ne deviennent des problèmes.
Pour être proactif en cas d’écarts
C’est la fonction qui compte le plus. En société de services, deux écarts pèsent sur la marge : le budget prévisionnel qui dérive quand les paramètres changent en cours de mission, et l’écart entre les temps passés et les temps facturés. Analyser le réalisé par rapport au prévisionnel révèle ces menaces (dépassement de budget, retard de livrable, dérive de périmètre) pendant qu’il est encore temps d’agir. Mentionnés dans le rapport, ces écarts donnent au chef de projet comme au directeur financier de quoi arbitrer : ajuster le périmètre, renforcer le staffing, replanifier. Sans cette lecture chiffrée, la dérive se découvre à la clôture, quand elle a déjà coûté.
Pour faciliter le travail en asynchrone
Un suivi consolidé limite les réunions d’information : chacun dispose de l’essentiel en asynchrone, et seules les réunions à forte valeur ajoutée sont maintenues. Sur les équipes à distance, le rapport régulier maintient le lien et laisse une trace écrite des décisions.
Comment rédiger un rapport d’avancement de projet : la méthode en 6 étapes
- Définir un standard avec l’équipe. Posez dès le lancement un modèle réutilisable (sections fixes, nomenclature de nommage projet et date) et construisez-le avec ceux qui vont le lire et l’alimenter. Un format stable rend le rapport prévisible, rapide à produire et comparable d’une édition à l’autre.
- Rappeler le contexte. En quelques lignes : pourquoi le projet existe, son périmètre, son objectif et les rôles de chacun. Un lecteur occasionnel doit pouvoir se repérer sans rouvrir le cahier des charges.
- Résumer les points clés. Quelques puces sur ce qui a avancé, ce qui bloque, ce qui vient. C’est la partie que liront ceux qui ne liront que ça : elle doit suffire à comprendre le statut.
- Mesurer l’avancement. Les trois taux vus plus haut (physique, budgétaire, contractuel), avec l’écart prévu/réalisé chiffré, pas une appréciation. C’est le cœur décisionnel du rapport.
- Faire le point sur le planning. Jalons franchis, étapes restantes, prochaines échéances et points de blocage par rapport au calendrier initial.
- Évoquer les risques et conclure par le plan d’action. Chaque risque associé à l’action qui le contient, puis le plan d’action : qui fait quoi, pour quand. Transparent sans être alarmiste.
Les erreurs qui rendent un rapport d’avancement inutile
- Annoncer un pourcentage sans préciser sa base. « Le projet est à 70 % » ne dit pas si ce sont les livrables produits, le temps consommé ou les jalons facturés. Sans base explicite, le chiffre rassure à tort et masque une dérive de marge.
- Noyer le lecteur. Un rapport de plusieurs pages n’est pas lu jusqu’au bout. L’essentiel (statut, écarts, décisions) tient sur une page ; le détail part en annexe ou en lien.
- Informer sans donner à décider. Un rapport qui liste l’activité sans chiffrer l’écart prévu/réalisé ne déclenche aucun arbitrage : le comité prend acte, mais ne corrige rien.
- Travailler sur des données reconstruites à la main. Consolidées dans un fichier le vendredi soir, elles sont déjà fausses le lundi. Piloter sur des chiffres en retard, c’est décider sur le passé.
- Coller un Gantt brut. Illisible hors contexte, il donne une impression de sérieux sans rien dire de l’état réel ni des risques du projet.
- Lisser les mauvaises nouvelles jusqu’au comité. Un risque révélé trop tard n’est plus un risque, c’est un problème. Le rapport sert justement à les remonter pendant qu’il reste des marges de manœuvre.
Comment présenter l’avancement d’un projet ?
Définir des indicateurs clés d’avancement
La réussite se mesure à des critères fixés en amont, à la préparation du projet, et traduits en indicateurs. Les plus courants dans un rapport d’avancement : le taux de complétion, le taux d’occupation, le taux de staffing et l’indice de performance temporelle. Pour aller plus loin sur le choix des bons indicateurs, voir notre guide des KPI de gestion de projet.
Les jalons donnent le repère le plus simple de l’avancement : à la croisée des tâches et des étapes, ils marquent les points clés du projet, l’envoi d’un cahier des charges ou la validation d’une phase. Indiquer clairement ceux qui sont franchis aide chacun à visualiser ce qui est acquis.
Statut météo et tendance des jalons
Pour la synthèse, un statut météo en feu tricolore (🟢 sur les rails, 🟡 vigilance, 🔴 alerte) vaut mieux qu’un paragraphe : le lecteur saisit l’état général d’un coup d’œil, puis n’entre dans le détail que des phases qui posent problème. Sur un portefeuille, le code couleur permet même de filtrer les projets à risque. Deux conditions pour qu’il serve vraiment : appliquer une règle de coloration simple et constante d’un rapport à l’autre, et conserver l’historique des couleurs, qui révèle une dégradation lente avant qu’elle ne vire à l’alerte.
Les jalons méritent le même traitement sur les projets longs. Plutôt qu’une liste de dates, on historise pour chaque jalon sa date prévue et sa date réévaluée à chaque rapport : la courbe obtenue (analyse de tendance des jalons) montre si un jalon glisse semaine après semaine, et donc s’il faut agir avant qu’il ne tombe.
Choisir un format visuel
Le format n’est pas un détail : il décide si l’information est lue et comprise. Un rapport adapté à son audience fait passer le message ; parfois un simple mail structuré suffit, et sur un portefeuille de missions, un tableau de bord donne l’aperçu le plus rapide.

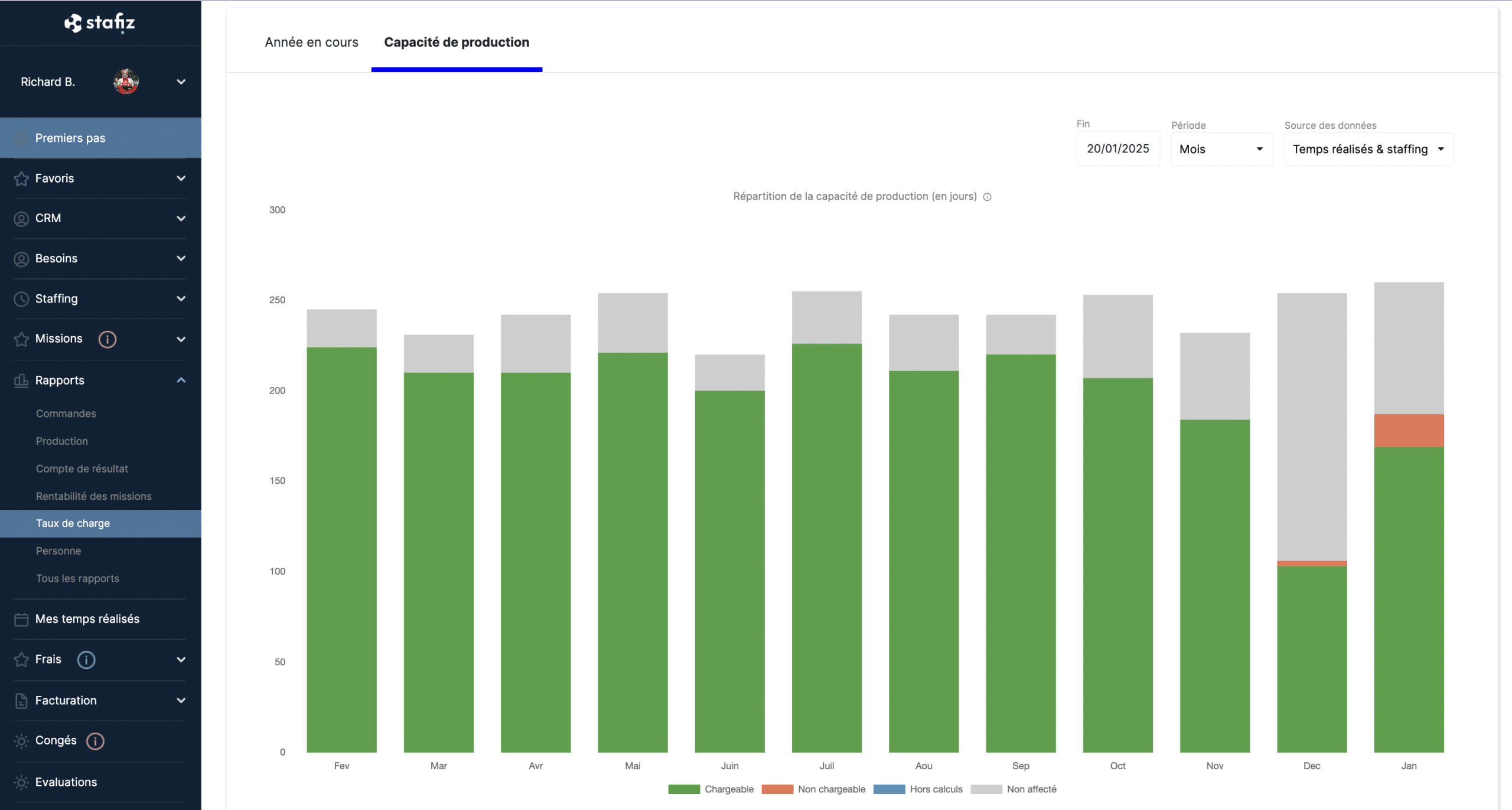

Le taux d’utilisation (capacité de production) dans le reporting Stafiz : un exemple de format visuel synthétique, plus lisible qu’un long commentaire.
Trois repères tirés des pratiques les plus efficaces : mettre l’essentiel en haut (une vue d’ensemble météo + résumé, car les parties prenantes ne lisent pas tout) ; garder le même format d’une semaine à l’autre pour comparer d’un coup d’œil ; et choisir la visualisation selon le message. Le diagramme de Gantt, utile pour planifier, est lourd à lire et à maintenir : on le réserve à la planification, pas au reporting hebdomadaire.
5 bonnes pratiques pour des rapports clairs et efficaces
Choisir une fréquence de partage adaptée
Le rapport d’avancement est par nature un peu intrusif : on limite sa fréquence au nécessaire pour maintenir son impact. Sur un projet de plusieurs mois, un rapport tous les quinze jours suffit souvent. Il n’y a pas de bonne fréquence dans l’absolu : elle doit être cohérente avec la chronologie du projet. Quelle que soit la fréquence, la régularité prime, et des rappels automatiques aident à tenir le rythme.
Mettre en avant les succès
Le rapport sert à tenir l’équipe informée de la progression, en signalant les écarts sans en faire un signal d’alarme. Valoriser ce qui est déjà réalisé entretient l’élan. Le rapport offre le maximum de transparence : plus les écarts sont assumés tôt, plus l’équipe peut s’impliquer pour corriger, sans masquer les difficultés.
Adapter la présentation à l’audience
Un rapport efficace est délivré aux bonnes personnes : dressez la liste des participants dès la préparation du projet, opérationnels comme managers. Le ton, le format et le volume d’information se calibrent selon l’audience, car on ne s’adresse pas de la même manière à l’équipe opérationnelle et aux sponsors. Document récurrent, le rapport doit rester rapide à lire et rapide à produire.
Utiliser un outil de pilotage
Centraliser le projet dans un outil règle d’abord un problème de fiabilité : une source unique de référence, l’historique de tous les rapports consultable, et la collaboration (commentaires, suivi des tâches) au même endroit. L’apport décisif vient ensuite : avec un outil qui suit le prévu/réalisé, le rapport se génère depuis la saisie des temps et le prévisionnel, et la marge à date reste juste. Le cabinet de conseil Altai Consulting (105 collaborateurs) a ainsi supprimé ses consolidations Excel pour suivre la marge et le burn rate en temps réel. Le chef de projet analyse alors les écarts au lieu de courir après les chiffres. Pour comparer les solutions, voir notre panorama des meilleurs outils de suivi de projet.
Pour piloter l’avancement et la marge de vos missions, découvrez le pilotage de projet avec Stafiz.
Exemple : un rapport d’avancement de mission de conseil
Voici la trame appliquée à un cas concret. Comment lire ce rapport : la colonne Prévu rappelle le planning initial de chaque phase, Réel donne l’état à la date du rapport, et Statut résume la phase par une météo (✅ terminé, 🟢 sur les rails, 🟡 vigilance, 🔴 alerte, ⚪ à venir).
Exemple illustratif (chiffres fictifs). Mission de refonte du processus commercial d’un cabinet de conseil : 4 consultants, 250 jours-homme vendus, budget de 300 k€, échéance à 6 mois. Rapport de la semaine 9 (sur 26).
Météo globale : 🟡 Vigilance — le projet avance, mais consomme plus vite qu’il ne livre.
| Cadrage | S1 à S3 | terminé S3 | ✅ terminé |
| Analyse | S4 à S8 | en cours, +1 semaine | 🟡 +5 j |
| Recommandations | S9 à S18 | démarrée à l’heure | 🟢 sur les rails |
| Déploiement | S19 à S26 | non démarré | ⚪ à venir |
Indicateurs (semaine 9) :
- Avancement physique : 40 % des livrables validés.
- Avancement budgétaire : 115 jours-homme consommés sur 250 (46 %).
- Marge à terminaison estimée : en baisse de 4 points par rapport au prévisionnel.
Lecture : 40 % de livrables validés pour 46 % du budget en jours déjà consommé : on consomme plus vite qu’on ne produit, l’écart prévu/réalisé se creuse, et la marge à terminaison recule.
Décision déclenchée : arbitrer dès maintenant le périmètre de la phase recommandations, pour qu’un retard de cinq jours sur l’analyse ne se transforme pas en dérive de marge découverte à la clôture.
Questions fréquentes :
