Wie erstelle ich eine Notiz zum Projektumfang?

23. April 2025
Rahmen-Hinweis

Aktualisiert am 27. April 2026

Kurz gesagt: Eine Projekt-Scoping-Notiz ist ein formelles Dokument, das den Umfang, die Ziele, die Akteure und den Makro-Zeitplan eines Projekts vor dessen Start definiert und als Referenz dient, um Kunden, Team und Management in Einklang zu bringen.

Oft missverstanden oder sogar unterschätzt, ist die Projekt-Scoping-Notiz dennoch eines der entscheidendsten Dokumente zum Start eines Projekts. In nur wenigen Seiten legt es die Grundlagen: Ziele, Umfang, Ergebnisse, Akteure.

Aber Sie müssen trotzdem wissen, wie man es effektiv aufbaut. Tatsächlich kann eine schlecht geschriebene Scoping-Notiz zu Missverständnissen führen und den Fortschritt des Projekts gefährden.

In diesem Artikel zeigen wir Ihnen , wie Sie eine klare und relevante Rahmennotiz schreiben, und stellen Ihnen eine praxisbereite Vorlage zur Rahmennotiz zur Verfügung.

Was ist eine Scoping-Notiz für Projekte?

🔎 Synonyme: Zusammenfassungsanmerkung, Freigabenotiz, Scoping-Brief, Projekt-Scoping-Notiz, Scoping-Dokument.
Eine Projekt-Scoping-Notiz ist ein Scoping-Dokument , das die wesentlichen Elemente eines Projekts enthält. Sie dient somit als Referenz für Projektplanung und -überwachung , da sie einen Überblick über die Handlungen und Ziele des Projekts bietet.
Die Rahmennotiz stellt sicher, dass jeder über die notwendigen Informationen verfügt. Sie validiert:

  • ziele
  • die Probleme,
  • Der Umfang des Projekts,
  • den Inhalt,
  • Chronologie
  • Lieferumfang
  • Die Zielgruppe.

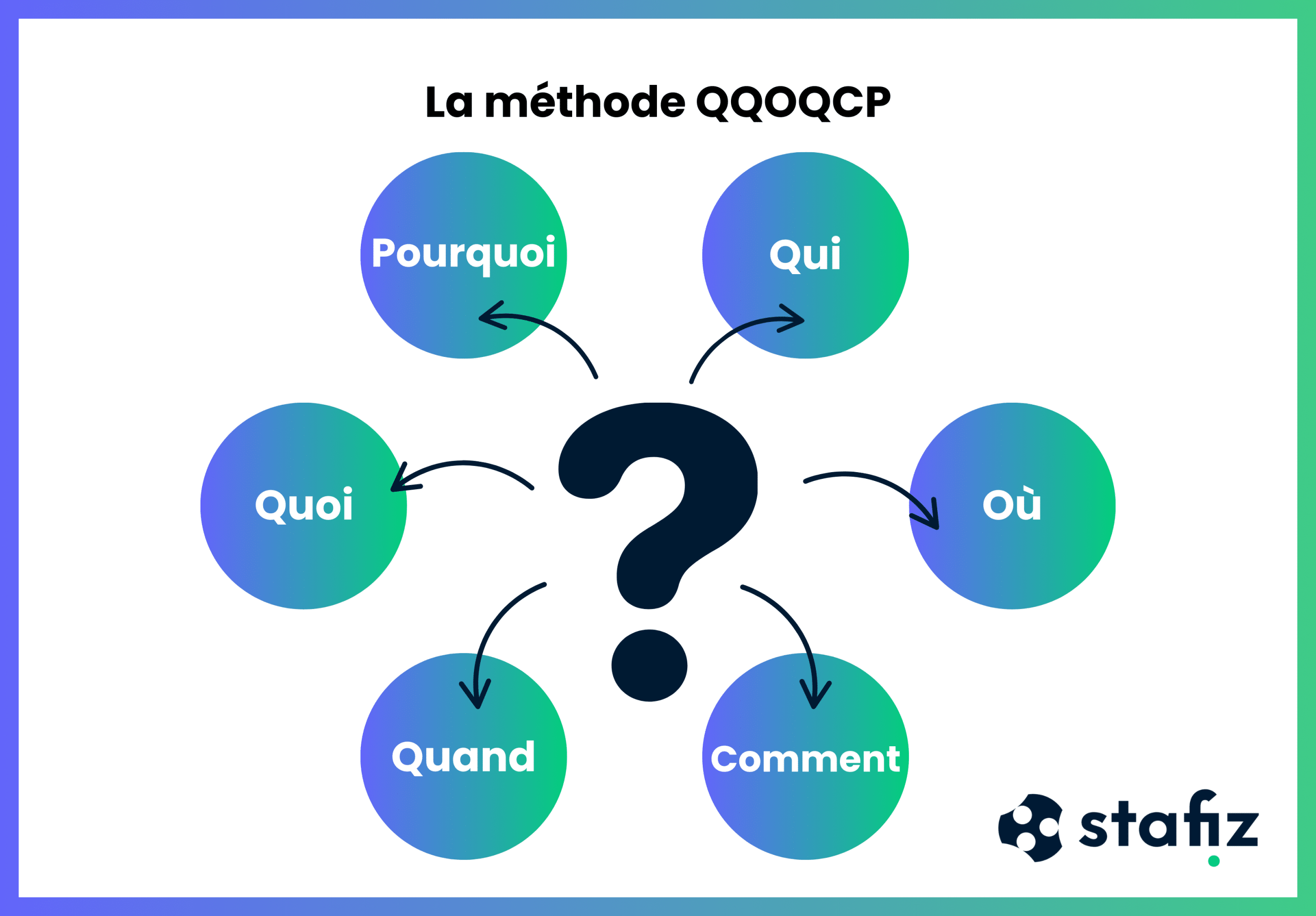

Daher muss die Projekt-Framework-Notiz es ermöglichen, die QQOQCP-Fragen zu beantworten.

QQOQCP-Methode: Die 7 Schlüsselfragen zur Strukturierung einer Projekt-Scoping-Notiz (Was, Wer, Wo, Wann, Wie, Wie viel, Warum)

Vom Projektleiter verfasst, ist es relativ prägnant und bietet eine makroökonforme Übersicht über das Projekt.

Wann sollte die Notiz zum Projektumfang geschrieben werden?

Die Projekt-Scoping-Notiz wird in der Designphase des Projekts verwendet.
Der Zeitpunkt hängt jedoch vom Kontext ab und wird ohnehin zu Beginn des Projekts geschrieben.

  • In der Pre-Sales-Phase

In IT-Dienstleistungsunternehmen und Beratungsfirmen ist die Projekt-Framework-Notiz bereits in der Pre-Sales-Phase nützlich.
Gemeinsam mit dem Vertriebsteam verfasst, klärt sie das Wertversprechen für den Kunden und dient als Übergang zwischen dem Vorverkauf und dem operativen Start.

  • In der Startphase

In anderen Kontexten wird die Projektrahmennotiz zwischen der Validierungsphase des Bedarfs und dem operativen Beginn des Projekts geschrieben.
Er ist vollständiger als im Vorverkauf und dient als Referenz für das Verfassen von Spezifikationen.

An wen richtet sich der Projektrahmenhinweis?

Das Projekt-Scoping-Sheet hat zwei Hauptziele.

  • Die an der Umsetzung des Projekts beteiligten Akteure: das Projektteam, der Copil, der bei wichtigen Entscheidungen handelt, die für die Ressourcenverteilung verantwortlich ist.
  • Kontakte mit Informationsbedarf: wie zum Beispiel der Kunde und insbesondere der Verwaltungsausschuss .

Was sind die Herausforderungen einer Projekt-Scoping-Notiz?

Die Herausforderungen für den Projektleiter

Die Projekt-Scoping-Notiz ist strategisch, weil sie es ermöglicht, die Stakeholder auszurichten :

  • der Kunde,
  • das Team,
  • Management.

Der Projektleiter muss dann sicherstellen, dass die Informationen realistisch, zuverlässig und für alle verständlich sind.
Die Scoping Note klärt strategische Punkte des Projekts wie Ziele, Umfang, Budget und Risiken. Allerdings weichen die Interessen manchmal zwischen den Erwartungen des Kunden und der internen Machbarkeit ab.
Die Herausforderung besteht dann darin, alles auf den Tisch zu legen, um jegliche Spannungen zu vermeiden, die die Entwicklung des Projekts erschweren könnten.
Abschließend klärt dieses strategische Dokument den Umfang des Projekts , um Missbräuche zu begrenzen.
Die Rahmennotiz, die klar, prägnant und sachlich ist, zeigt klar an, was getan wird und was nicht.

Erwartungen des Managements

  • Für den CEO

Die Projekt-Rahmennotiz hat einen strategischen Umfang, der daher den CEO einbezieht. Tatsächlich kann sie die Nachhaltigkeit der Kundenbeziehung beeinflussen, wenn die Erwartungen ausweichen, was sich ebenfalls auf den Ruf des Unternehmens auswirken kann.
Darüber hinaus muss sichergestellt werden, dass das Projekt mit der Gesamtstrategie des Unternehmens übereinstimmt.
Durch die Projektabgrenzung muss der CEO dann in der Lage sein, die Vorteile für den Kunden klar zu erkennen, die Maßnahmen zur Risikokontrolle und Fristen zu identifizieren, um Projektabweichungen zu vermeiden.

  • Für den CFO / CFO

Für den CFO stellt die Scoping Note eine finanzielle Verpflichtung dar und ermöglicht es ihm, die Kosten des Projekts abzuschätzen: was es einbringen wird, aber auch die finanziellen Risiken, die bei Umsetzung eingehen. Die Kontrolle der Kosten des Projekts ist eine der Prioritäten, und die Scoping Note muss eine realistische Vision vermitteln, um möglichst gut vorherzusehen.
Die Projektrahmennotiz ermöglicht dann die Definition eines vorläufigen Haushalts und Abrechnungsmethoden. Dies garantiert maximale Transparenz bei der Organisation der Haushaltsplanung.

Stafiz-Dashboard: Projekt-für-Projekt Rentabilität, Art der Rechnungsstellung und Landung
Rentabilitätsverfolgung nach Projekt, Abrechnungsart und Budgetlandung in Stafiz.

Die Herausforderungen des Projektframing für die Produktion

Die Projekt-Scoping-Notiz ermöglicht es den operativen Teams , klar zu verstehen, was in Bezug auf Ziele und Ergebnisse erwartet wird. Darüber hinaus hilft sie, die verschiedenen Gesprächspartner und deren Rollen zu identifizieren.
Daher hebt die Scoping Note klare Ziele hervor, die in einem realistischen Zeitplan strukturiert sind, indem spezifische Ergebnisse enthalten sind. Dieser Ansatz erleichtert die Projektplanung erheblich.

Betriebliche Herausforderungen

  • Besseres Kapazitätsmanagement

Die Projektabgrenzungsnotiz spielt eine Schlüsselrolle in der operativen Organisation des Projekts, da sie das Management der Kapazitätsplanung so organisiert, dass die richtigen Fähigkeiten zur richtigen Zeit verfügbar sind.
So ermöglicht der Projektabgrenzungshinweis die Optimierung von Kapazität und Arbeitsbelastung, um die Fluidität der Projekte und die Achtung der Prioritäten zu gewährleisten. Er erleichtert die Antizipation von Bedürfnissen und die Beschaffung von Talenten.
Die Projekt-Scoping-Notiz sorgt für Klarheit zu:

  • Nebengebäude
  • Meilensteine des Projekts,
  • die erwarteten Leistungen,
  • Ressourcenanforderungen.

Im Falle einer Änderung des Umfangsbereichs kann diese Notiz während eines Scoping-Meetings geändert und aktualisiert werden.

  • Eine ausgewogenere Arbeitsbelastung

Die Projekt-Rahmennotiz gibt einen Überblick über die Belegungsbedarf. Sie legt die notwendigen Ressourcen fest, um:

  • die Auslastung zu optimieren,
  • sicherzustellen, dass die Laderate optimal ist,
  • Vermeidung von Vertragslaufzeiten,
  • Unter- und Überlastung zu erkennen und zu begrenzen,
  • Qualifikationsbedarf zu antizipieren.

Die zusammenfassende Notiz hilft somit, langfristig und kurzfristig Transparenz über die Besetzung zu gewinnen.

Was ist der Zweck einer Rahmennotiz?

Die Projekt-Scoping-Notiz erfüllt mehrere Zwecke.

Organisieren des Makrozeitplans

Dieses Projektblatt definiert die Hauptlinien der Mission:

  • die Schätzung des Ressourcenbedarfs,
  • Identifizierung von Stakeholdern,
  • Rollen und Verantwortlichkeiten
  • Prioritäten
  • das zugewiesene Budget,
  • die Risiken, auf die Sie achten sollten.

Darstellen einer vertraglichen Unterstützung

Darüber hinaus wird es zu einem zentralen Bezugspunkt für die Projektüberwachung und stellt sicher, dass die Beteiligten mit den ursprünglichen Zielen übereinstimmen.
Es zeigt schwarz-weiß die Orientierungen, die gewählt wurden, um Missverständnisse zu minimieren.

Bestimmen des Umfangs des Projekts

Die Notiz ermöglicht es , das Projekt zu rahmen , indem sie jeden Aspekt des Projekts behandelt. Sie gibt eine globale Vision für den Start und die Überwachung des Projekts.

Klärung des erwarteten Nutzens

Die Rahmennotiz legt die zu erreichenden Ziele fest, was geliefert werden soll und was nicht.
Es bietet von Anfang an maximale Transparenz, um Missverständnisse zu vermeiden.

Validierung der Ausrichtung auf den Kunden

Die Ausrichtung auf den Kunden wird durch die Klarheit der in der Scoping Note genannten Schlüsselpunkte des Projekts erleichtert.
Das hilft, Erwartungen zu setzen.

Wie unterscheidet man den Projektumfangshinweis von anderen Projektüberwachungsmethoden?

Der Projektumfangshinweis hat eine ganz bestimmte Rolle und unterscheidet sich von anderen Tools, wie z. B.:

  • das COPIL, das während des Projekts Entscheidungen trifft,
  • die Projektüberprüfung, die den Fortschritt des Projekts regelmäßig überwacht,
  • Die Spezifikationen, ein Dokument, das auch ein Rahmendokument enthält, das die Mikroplanung des Projekts organisiert und jede Aufgabe auf eine bestimmte Weise detailliert beschreibt,
  • Der Projektplan, eine detailliertere und vollständigere Version der Scoping-Note.

Was enthält eine Scoping-Notiz für Projekte?

Hier ist eine Vorlage für Projekt-Scoping-Notizen, die sich an ein digitales und IT-Projekt anpasst, aber an spezifische Anforderungen angepasst werden kann.

Projekt-Scoping-Notiz-Vorlage: 10 Schlüsselabschnitte

1. Projektdefinition

Beschreiben Sie in wenigen Worten, worum es bei dem Projekt geht. Das ist das "Was" der QQOQCP-Matrix.

2. Hintergrund und Ursprung des Projekts

Gib den Ursprung des Projekts an, woher es stammt und warum es gerade jetzt stattfindet?
Stellen Sie schnell den Kontext vor, in dem das Projekt stattfindet, sowohl intern als auch extern (wirtschaftliche, politische, ökologische Lage).

3. Projektziele

Dies ist einer der wichtigsten Teile der Projekt-Scoping-Notiz.
Erklären Sie, was das Projekt nach Abschluss bringen wird und was es erreichen möchte, und identifizieren Sie Erfolgskriterien , die es Ihnen ermöglichen, den Erfolg des Projekts zu bewerten.
Verwenden Sie die SMART-Methode : Spezifisch, Messbar, Erreichbar, Realistisch, Zeitgebunden und führen Sie quantitative (z. B. zusätzliche Umsatzerlöse) und qualitative (Kundenzufriedenheit) Daten ein.

4. Umfang

Dieser Teil beschreibt, was das Projekt umfasst und vor allem, was es nicht umfasst, um sicherzustellen, dass alle Beteiligten übereinstimmen.

5. Schauspieler

In der Zusammenfassung sind alle Beteiligten aufgeführt.

  • Das Management, das für die Projektsteuerung verantwortlich ist, stellt sicher, dass das Projekt in die strategische Vision des Unternehmens integriert wird.
  • Der Kunde oder sein Vertreter validiert die Entscheidungen und behält die Richtung des Projekts im Auge.
  • Die operativen Teams, die die notwendigen Maßnahmen ergreifen, um sicherzustellen, dass das Projekt konkrete Gestalt annimmt.
  • Experten, wenn das Projekt fortgeschrittene technische Probleme beinhaltet.

Daher klärt die Projektrahmennotiz, wer was tut und wofür verantwortlich ist, damit jeder seine Rolle und Verantwortung kennt.

6. Planung

Dieser Teil beschreibt die wichtigsten Meilensteine des Projekts und legt den Zeitplan fest.
Es geht also darum, das Startdatum des Projekts, die Phasen, die Fristen, das Ende des Projekts sowie die Art und Weise zu klären, wie jede Phase strukturiert ist.

7. Ressourcen

Das Scoping-Dokument beschreibt die für den Erfolg des Projekts wesentlichen Ressourcen :

  • sowohl intern als auch extern,
  • Material
  • Finanziell.

Daher ist es unerlässlich, das für die Entwicklung des Projekts vorgesehene Budget festzulegen und ein vorläufiges Budget festzulegen.

8. Kommunikation

Die zusammenfassende Notiz legt die verwendeten Kommunikationsmittel fest und ruft die Kommunikationsprozesse hervor, sodass der Austausch flüssig, regelmäßig und konstruktiv verläuft.

9. Risiken und Einschränkungen

Die Launch-Note des Projekts erwähnt alles, was das Projekt gefährden könnte: ein sich veränderndes äußeres Umfeld, komplizierte zwischenmenschliche Beziehungen, überoptimistische Fristen...
Antizipieren Sie potenzielle Risiken so weit wie möglich, um Lösungen vorherzusehen.

10. Lieferergebnisse

Listen Sie genau die zu jedem Meilenstein des Projekts erwarteten Lieferabgaben auf: Dokumente, Prototypen, Funktionsmodule, Schulungsmaterialien. Geben Sie das Format, den Empfänger und das Lieferdatum für jede Lieferung an.
Dieser Abschnitt ermöglicht es allen Beteiligten, die erwartete Produktion konkret zu visualisieren und die Erreichung der Ziele Schritt für Schritt zu validieren.

Beispiel für eine Projekt-Scoping-Notiz (Fall eines IT-Dienstleistungsunternehmens)

Um diese Methode konkreter zu machen, hier eine Rahmennotiz basierend auf einem typischen Fall unserer Kundenfirmen: Ein Beratungsunternehmen mit 60 Beratern unterstützt einen Industriekunden bei der Transformation seines kommerziellen IS. 8-monatige Mission, Budget 320.000 €, dediziertes Team von 6 FTEs.

1. Kontext und Ursprung des Projekts (Beispiel)

  • Ursprung des Bedarfs : Der Kunde hat Ende 2025 ein neues ERP eingeführt. Die Vertriebsabteilung stellt einen Produktivitätsverlust auf der Vertriebsebene fest (redundante Eintragung, verstreute Kundendaten).
  • Aktuelle Situation : 4 nicht verbundene Tools (ERP, CRM-Legacy, Excel-Dateien für Außenteams, BI). Durchschnittliche Zeit zur Erstellung eines Angebots: 4,2 Tage.
  • Verwandte Projekte : Ein BI-Redesign ist für das dritte Quartal 2026 geplant, was das Risiko eines Doppelaufwands mit sich bringt, falls der Umfang nicht festgelegt wird.
  • 3 festgestellte Probleme : (1) doppelte Dateneingabe mit geschätzten 6 FTEs pro Jahr, (2) sinkende Qualität der Kundendaten (Fehlerquote 12 %), (3) Blockierung des kommerziellen Sponsors bei der Wahl des Zielwerkzeugs.

2. Ziele und Ergebnisse (Beispiel)

3 SMART-Ziele:

  • Reduziere die Zeit zur Erstellung von Angeboten von 4,2 Tagen auf 1 Tag um T+6 Monate.
  • Reduzieren Sie die Fehlerquote bei Kundendaten bis zum Ende der Mission von 12 % auf 3 %.
  • Erzielen Sie einen messbaren ROI von 280.000 € pro Jahr (Ersparnisse im Vollzeitbereich + sicherer Umsatz) über 18 Monate.

Erwartete Ergebnisse:

  • Abbildung bestehender und Zieldatenströme (T+1 Monate).
  • Detaillierte Funktionsspezifikationen des zukünftigen Zielwerkzeugs (T+3 Monate).
  • POC auf einem Pilotenperimeter (1 BU von 4) (T+5 Monate).
  • Bereitstellungsplan und Change Management (T+8 Monate).

Erfolgskriterien: COPIL-Validierung bei jedem Meilenstein, Akzeptanzrate ≥ 80 % im Pilotumfang, Missionsmarge ≥ 22 %.

3. Umfang, Akteure und Planung (Beispiel)

IN-Umfang: kommerzielle Flows (Angebote, Bestellungen, Kundenrechnung), 4 BU Frankreich, bestehende ERP-Integration.
OUT-Scope: HR-Flows, Einkauf, BI (abgedeckt durch andere Projekte), ausländische Tochtergesellschaften.
Schauspieler:

Sponsor Gruppenverkaufsdirektor 0,5 Tage pro Monat
Projektleiter Leiter der Kanzlei 5 Tage pro Woche
Lenkungsausschuss Kunden-CEO + Sponsor + CIO + Projektleiter 0,5 Tage pro Monat
Projektausschuss Projektmanager + 2 Geschäftsreferenten + 1 CIO 1 Tag pro Woche
Projektteam 1 Manager + 2 Berater + 1 IS-Architekt + 2 funktionale 30 Tage pro Stunde pro Woche

Makroplanung (5 Phasen):

  • Phase 1, Scoping und Audit: von T0 bis T+1 Monat (Meilenstein 1: diagnostische Validierung).
  • Phase 2, Zieldesign: T+1 bis T+3 (Meilenstein 2: Spezifikationsvalidierung).
  • Phase 3, POC auf Pilot-BU: von T+3 bis T+5 (Meilenstein 3: Go/No-Go-Einsatz).
  • Phase 4, schrittweise Ausrollung: von T+5 auf T+7 (Meilenstein 4: 4 BUs geliefert).
  • Phase 5, Stabilisierung und Übergabe: von T+7 zu T+8.
Beispiel für einen makroökonomischen Projektplan mit Meilensteinen und Phasen (Stafiz-Ansicht)
Beispiel für einen makroökonomischen Projektplan mit Meilensteinen und Phasen in Stafiz.

4. Risiken, Budget und Mittel (Beispiel)

3 Hauptrisiken:

  • Nichtverfügbarkeit von Geschäftsreferenten (hohe Kritikalität) → Minderung: formelle Sponsorenbindung für einen festen Tag/Woche.
  • Wechsel zu BI (mittlere Kritikalität) → Minderung: monatliche Überprüfung des COPIL-Umfangs mit schriftlichem Schiedsverfahren.
  • Unzureichende Nutzerakzeptanz (hohe Kritikalität) → Mitigation: Change Management ab Phase 2, wichtige Nutzer identifiziert.

Zugewiesenes Budget (320 k€):

  • Projektteamgebühren: 240.000 € (75%).
  • Schulung und Change Management: 35.000 €.
  • Lizenzen von Drittanbietern: 25 k€.
  • Erfolgsmarge: 20.000 € (6,2 %).

Personalzuweisungen: 6 FTEs über 8 Monate ≈ 1.050 Arbeitstage. Auf Kundenseite: 1 Tag pro Woche Geschäftsreferenten + 0,5 Tage pro Monat Sponsor + 0,5 Tage pro Monat COPIL.

4 Fehler, die Sie beim Schreiben Ihrer Framework-Notiz vermeiden sollten

Die Scoping Note ist strategisch für das Projekt und muss sorgfältig verfasst werden.
Daher empfehlen wir, einige Regeln zu befolgen, um deren Relevanz und Wirksamkeit zu maximieren.
Hier sind einige Fehler, die man vermeiden sollte.

Ein vager oder zu breiter Umfang

Je mehr der Projektrahmen etabliert ist, desto wichtiger sind die Teams, um voranzukommen.
Vermeide es, vage, zu allgemeinsam und offen für Interpretationen zu sein. Die Erwartungen sollten sowohl dem Kunden als auch den operativen Teams und dem Management klar sein.

Fehlende formale Validierung

Das Projekt wird durch Validierungssitzungen wie Projektbeurteilungen unterbrochen. Diese sollen sicherstellen, dass alles in Ordnung ist, bevor sie fortfahren.
Wir empfehlen Ihnen, nicht ohne formelle Genehmigung strategischer Interessengruppen wie dem Kunden oder Projektträger weiterzumachen. Dies kann erfordern, dass Sie Teile überarbeiten müssen, was den Zeitplan verzögert oder sogar zusätzliche Kosten verursacht.

Ungenaue Schätzungen

Verlassen Sie sich auf verlässliche Prognosen und Daten, um die für das Projekt benötigten Ressourcen und Budgets abzuschätzen .
Falsche Schätzungen könnten die Entwicklung des Projekts gefährden und die Glaubwürdigkeit der Teams oder des Unternehmens beeinträchtigen.

Eine Notiz schreiben, die zu technisch oder vage ist

Ihre Projektabgrenzungsnotiz muss von allen Projektbeteiligten verstanden werden, vom Management über den Kunden bis hin zu den operativen Teams.
Stelle sicher, dass du dieselbe Sprache sprichst.
Die Scoping-Notiz ermöglicht es nicht nur, die Bedingungen für die Umsetzung des Projekts schwarz-weiß darzulegen, sondern gewährleistet auch eine klare Ausrichtung aller Beteiligten.
Das Schreiben erfordert Strenge und verlässliche Daten, aber vor allem bietet es eine wertvolle Chance: Erwartungen zu klären, Verpflichtungen zu erklären und von Anfang an die Voraussetzungen für ein erfolgreiches Projekt zu schaffen.

Stafiz-Missionsbericht: Personal, Lieferergebnisse und Budget landen in Echtzeit
Eine validierte Scoping-Notiz wird in Stafiz durch Personalbesetzung, Überwachung von Ergebnissen und Budgeteinträge in Echtzeit erweitert.

Schlussfolgerung

Die Projektrahmennotiz bleibt das wirtschaftlichste Werkzeug, um Kunden, Projektmanager und Management vor einem operativen Start in Einklang zu bringen. Gut konstruiert, klärt sie Ziele, Umfang, Deliverables, Akteure und Zeitplan; schlecht geschrieben, lässt sie Raum für Missverständnisse und sorgt dafür, dass das Budget abdriftet.
Die oben beschriebenen 10 Abschnitte decken die wesentlichen Erwartungen eines IT-Dienstleisters, einer Beratungsfirma oder einer IT-Abteilung ab: Kontext, SMART-Ziele, IN/OUT-Umfang, Akteure und Governance, Makroplanung, Risiken, Budget. Das numerische Beispiel zeigt, wie sich diese Abschnitte zu einer realen Mission von 320.000 € zusammenfügen.
Erinnern Sie sich an die vier klassischen Fallstricke: eine Notiz, die zu technisch oder zu vage ist, fehlende formale Validierung, fehlende Nachverfolgung und Verwirrung mit den Spezifikationen. Eine COPIL-Scoping-Überprüfung oder ein Lenkungsausschuss sichert den Implementierungsprozess.
Und da ein erfolgreiches Scoping nur so gut ist wie das Pilotieren, verwandelt Stafiz die Scoping-Note in operative Überwachung : Personal, Lieferungen, Budget und Landung in Echtzeit.

Häufig gestellte Fragen zur Projekt-Scoping-Notiz

Nein, die Scoping-Notiz ist nicht für jedes Projekt verpflichtend, aber dennoch dringend empfohlen.
Hier sind die Fälle, in denen es nicht unbedingt notwendig ist:

  • eine kleine Software-Evolution, die bereits gut gerahmt ist,
  • ein kleines Projekt, das mit einer agilen Methodik in einem kleinen Team durchgeführt wird,
  • wenn es um Anpassungen oder Iterationen in einem Projekt geht, das bereits gestartet wurde.

Die Scoping Note ist eine Zusammenfassung, die die Grundlagen des Projekts legt, während die Spezifikationen alle Aufgaben des Projekts ausdrücklich beschreiben.
Die Scoping Note wird in der Regel in der Start- oder Vorverkaufsphase verwendet, während die Spezifikationen oft den Beginn des Projekts markieren, indem sie in die Vorbereitungsphase eingreifen.

Die Rahmennotiz kann rechtlich nicht als Vertrag verwendet werden, da sie im Falle eines Streits keine rechtlichen Klauseln oder Bestimmungen enthält.
Es kann jedoch als Grundlage zur Formalisierung einer Verpflichtung verwendet werden, indem definiert wird:

  • ziele
  • den Umfang,
  • Rollen
  • Lieferumfang
  • die Fristen.

Die Rahmennotiz wird vom Projektmanager verfasst, manchmal gemeinsam mit einem PMO oder einem leitenden Berater in ESNs und Beratungsfirmen. In der Pre-Sales-Phase trägt das Vertriebsteam zur Kurzfassung des Dokuments bei.
Validierung hingegen ist kollektiv: Sie bezieht den Auftraggeber (auf Kundenseite oder im internen Management), das Lenkungskomitee und, wenn das Projekt den Kunden betrifft, dessen offiziellen Vertreter. Solange diese formelle Validierung nicht vorliegt, bleibt die Bewertung ein Arbeitsdokument, kein durchsetzbarer Referenz.

Dies sind vier verwandte Begriffe mit unterschiedlichen Verwendungen:

  • Scoping Note (oder Project Scoping Note): Ein 5–15 Seiten umfassendes internes Zusammenfassungsdokument, das vom Projektmanager verfasst wird, um die Stakeholder vor dem Start abzustimmen.
  • Scoping-Brief : Begriff, der in zwei verschiedenen Zusammenhängen verwendet wird. (1) Synonym für Scoping Note im Projektmanagement. (2) Haushaltsdokument im öffentlichen Sektor, das von einer hierarchischen Ebene (z. B. Premierminister an Minister) gesendet wird, um die finanziellen Margen eines Haushaltsjahres zu definieren.
  • Scoping Sheet : Kurzfassung (oft 1 bis 2 Seiten), die die Scoping Note zusammenfasst. Der Begriff bezieht sich auch auf das "Scoping Sheet for Buyers", das bei Unternehmensübernahmen verwendet wird (Bpifrance), ausgenommen Projektmanagement.
  • Auftragsschreiben : Ein Vertragsdokument , das eine Aufgabe zwischen einem Dienstleister und einem Kunden (Beratungsfirma, Wirtschaftsprüfer, Anwalt) formalisiert. Oft basiert es auf der Rahmennotiz, um den Umfang und die finanziellen Bedingungen zu beschreiben.

In der Praxis: Bei einem internen Projekt sprechen wir von einer Notiz oder einem Blatt ; bei einer Dienstmission sprechen wir von einem Engagement-Schreiben , das durch eine operative Rahmennotiz ergänzt wird.

Eine Projekt-Scoping-Notiz ist in der Regel zwischen 3 und 15 Seiten lang, abhängig von der Komplexität des Projekts:

  • 3 à 5 pages : projet simple, équipe restreinte, durée < 3 mois.
  • 6 bis 10 Seiten : mittelgroßes Projekt, mehrere Stakeholder, Dauer 3 bis 12 Monate.
  • 10 bis 15 Seiten : Komplexes Projekt, Mehrteams, Transformation, Dauer > 12 Monate.

Das Format kann ein Word-Dokument oder Google Docs sein (das gebräuchlichste), manchmal eine Folie für die Executive-Version (3–5 Folien), die für das Managementkomitee gedacht ist. Das Wichtigste ist nicht das Format, sondern dass alle 10 Schlüsselabschnitte abgedeckt sind und das Dokument maximal 30 Minuten Lesezeit bietet.

Die Rahmennotiz hat standardmäßig keinen bindenden Rechtswert : Sie ist weder ein Vertrag noch eine im Streitfall durchsetzbare Klausel. Sie ist ein Leitdokument, kein rechtliches Dokument.
Es kann jedoch rechtliche Wirkung erlangen, wenn es:

  • Einem Vertrag oder einem Vertragsschreiben beigefügt : Es wird dann ein integraler Bestandteil der Verpflichtung.
  • Unterzeichnet von den Beteiligten : Die Unterschrift markiert die formelle Bestätigung des Umfangs und der Verpflichtungen (ohne dass es ein Vertrag ist).
  • als Referenz in einer Spezifikation oder in einem öffentlichen Ausschreibungsversuch erwähnt.

In allen Fällen bleibt die Scoping Note allein ein operatives Scoping-Instrument. Um ein Projekt rechtlich zu sichern, stellen Sie einen Vertrag, eine Bestellung oder ein separates Auftragsschreiben bereit.

Das Scoping-Meeting (manchmal auch Scoping-Workshop genannt) ist der Moment, in dem der Projektleiter die Scoping-Notiz den Stakeholdern zur kollektiven Validierung präsentiert. Es dauert in der Regel 1 bis 3 Stunden und bringt den Sponsor, den Projektmanager, den Kunden (oder seinen Vertreter) und die Geschäftsreferenten zusammen.
Die Standardagenda umfasst vier Teile:

  • Präsentation des Kontexts und der Ziele (15 Min).
  • Überprüfung des IN/OUT-Umfangs und der Ergebnisse (30 Min).
  • Validierung der Akteure, des makroökonomischen Zeitplans und der Risiken (30 Min).
  • Entscheidungen und Schiedsverfahren (15 Min): fester Umfang, gewünschte Anpassungen, nächste Schritte.

Das Protokoll dieser Sitzung dient als formelle Bestätigung des Rahmens. Ohne eine explizite Rahmensitzung bleibt die Notiz ein Arbeitsdokument ohne kollektive Verpflichtung.

Die Scoping-Notiz und der Projektplan sind zwei komplementäre, aber unterschiedliche Dokumente:

  • Die Framework-Notiz legt die Grundlagen (5 bis 15 Seiten): warum das Projekt, welcher Umfang, welche Akteure, welcher Makro-Zeitplan. Sie wird vor dem Start geschrieben.
  • Der Projektplan beschreibt die Ausführung (oft 30+ Seiten, Multitab): WBS-Aufgaben, Abhängigkeiten, pro Aufgabe zugewiesene Ressourcen, operative Meilensteine, Kommunikationsplan, detaillierter Risikoplan. Er wird nach der Scoping Note in der Vorbereitungsphase erstellt und dient als tägliche Referenz für das Projektteam.

Mit anderen Worten: Die Scoping-Notiz beantwortet "Warum und Was", der Projektplan " Wie und wer macht was wann". Bei einem kleinen Projekt kann die Scoping-Notiz ausreichen; bei einem komplexen Projekt sind beides unerlässlich.

Die Scoping-Notiz ist ein lebendiges Dokument: Sie muss überarbeitet werden, sobald ein Ereignis die Grundlage des Projekts verändert. Fünf häufige Auslöser:

  • Änderung des Umfangs: Hinzufügung oder Entfernung einer Funktion, eines BU, eines Lieferprodukts.
  • Änderung des Zeitplans : Meilensteinverschiebung von mehr als 2 Wochen, Verlängerung der Projektdauer.
  • Haushaltsänderung : kumulative Verschiebung > 10 %, Verlängerung oder Verringerung des Umschlags.
  • Wechsel des Sponsors oder der wichtigsten Akteure : Weggang des ursprünglichen Sponsors, Wechsel des Projektleiters.
  • Neues großes Risiko : Ein Risiko, das nicht zunächst identifiziert wurde und die Erreichung der Ziele bedroht.

Jede Aktualisierung muss vom COPIL überprüft und formell validiert werden. Eine Scoping-Notiz, die im Anfangszustand eingefroren ist, verliert ihren operativen Referenzwert aus dem dritten Monat eines langen Projekts.
