Una carga de trabajo promedio del 85 % no significa absolutamente nada para un director financiero que busca gestionar su margen bruto. Del mismo modo, un margen de finalización no significa nada para un jefe de proyecto que debe decidir esta mañana si reemplaza a un consultor sénior por uno júnior.

Deja de sobrecargar a tus equipos con catálogos de KPI innecesarios y recupera el control de los márgenes de tus proyectos. En este artículo, hemos estructurado los KPI esenciales según tu modelo de facturación (tiempo y materiales, precio fijo, suscripción, mantenimiento de aplicaciones) y, a continuación, hemos organizado un índice rápido por rol.

🔎 Conclusiones clave sobre los KPI de gestión de proyectos

  • Un proyecto gestionado por la empresa pierde dinero en los días producidos pero nunca facturados, un proyecto de precio fijo en el alcance añadido sin ninguna modificación.
  • Los productos generados pero no facturados representan entre el 15 y el 30% de los ingresos de una actividad del proyecto.
  • Un proyecto que está completado en un 80% y avanzado en un 50% ya está desfasado, sin que se haya incumplido ningún plazo.
  • La suscripción y la TMA no tienen ni cierre ni entregable: los indicadores de proyecto clásicos no funcionan en estos casos.
  • Un director financiero compara tres márgenes al cierre contable, mientras que un jefe de proyecto realiza un seguimiento semanal de uno de ellos.

¿Por qué los KPI estándar y las herramientas genéricas no logran medir los KPI de gestión de proyectos?

El problema para las empresas de servicios de TI y las consultoras no radica en la falta de datos, sino en la ausencia del indicador relevante en el momento oportuno. Obligar a los equipos a colaborar mediante hojas de cálculo o herramientas de gestión de tareas (como Trello o Asana) condena a la empresa a permanecer a ciegas.

Estas herramientas ignoran la dimensión financiera: una tasa de progreso que aumenta en cuanto se completa una tarea no indica si el equipo dedicó 10 o 40 horas a esa etapa. Además, estos métodos, derivados de la industria, pasan por alto la desviación del alcance y no registran el tiempo real empleado en comparación con el personal planificado. Los criterios de evaluación tradicionales tampoco son útiles: clasificar el rendimiento por calidad, tiempo y coste no revela nada sobre cómo se factura el proyecto.

No basta con reducir la lista de KPI a los 12 indicadores financieros más relevantes ; también es necesario conocer los criterios para tomar decisiones. De hecho, un proyecto gestionado in situ y un proyecto de precio fijo no presentan las mismas señales de alerta, ya que no contabilizan los ingresos de la misma manera.

¿Qué indicadores clave de rendimiento (KPI) se deben monitorizar en un proyecto gestionado por un jefe de proyecto?

En los contratos por tiempo y materiales, el principal riesgo no son los sobrecostos, sino el trabajo no facturado. Los catálogos tradicionales de indicadores clave de rendimiento (KPI) suelen ocultar los "obsequios comerciales" y los gastos no facturados porque no comparan las horas registradas con su valor real.

Necesitas supervisar la producción y la facturación en tiempo real:

Preventa y precios Mejora de la producción El valor real producido, antes de la facturación.
Producción Tiempo real frente a tiempo planificado Días consumidos, excluyendo la dotación de personal.
Facturación Todavía no se factura Producción entregada pero no convertida en efectivo.

En el contexto de la gestión de proyectos, ¿qué indicadores clave de rendimiento (KPI) se deben monitorizar durante la fase de estimación de costes?

Monitorea la brecha entre el ADR vendido (fijado en la firma) y el ADR real. Si su herramienta no informa los cambios de personal en tiempo real, esta erosión del margen permanece oculta hasta el balance contable.

Para gestionar eficazmente sus proyectos, no debe ver la brecha entre la ADR vendido y el ADR real después de los hechos en una hoja de cálculo, pero actúe de antemano: vuelva a arbitrar la dotación de personal o renegocie el alcance antes de validar el Informe de Actividad (CRA).

En un entorno de producción, ¿qué indicadores clave de rendimiento (KPI) del proyecto deben supervisarse durante la producción?

Dado que los ingresos se basan en los importes facturados, realice un seguimiento diario de los días de producción no facturados. Cada día trabajado fuera del ámbito de facturación sin un acuerdo previo repercute directamente en su rentabilidad.

El verdadero riesgo, por lo tanto, no reside en exceder el presupuesto, sino en todo aquello que constituya "regalos comerciales" y gastos no facturados al cliente.

Monitorización de los KPI para un proyecto externalizado en Stafiz.

Valor de producción (tiempo invertido)

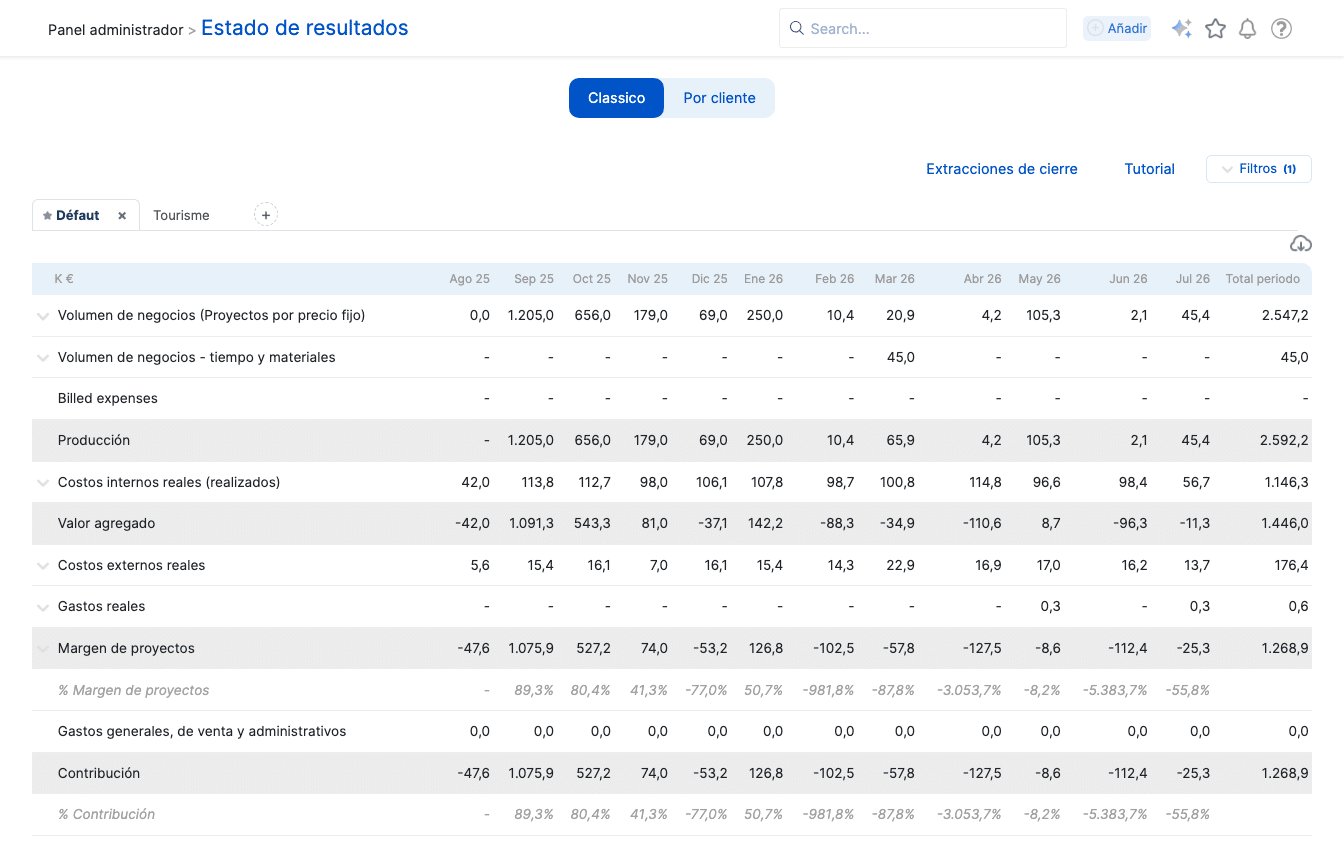

Estado de resultados de Stafiz: valoración de la producción según el modelo de ventas
Valoración de la producción mediante el modelo de ventas

Estas cifras permiten al director financiero segmentar el valor generado por el modelo de ventas. En este ejemplo, los márgenes negativos no indican una disminución de la actividad, sino más bien meses de producción intensiva para los que aún no se han alcanzado los hitos de facturación.

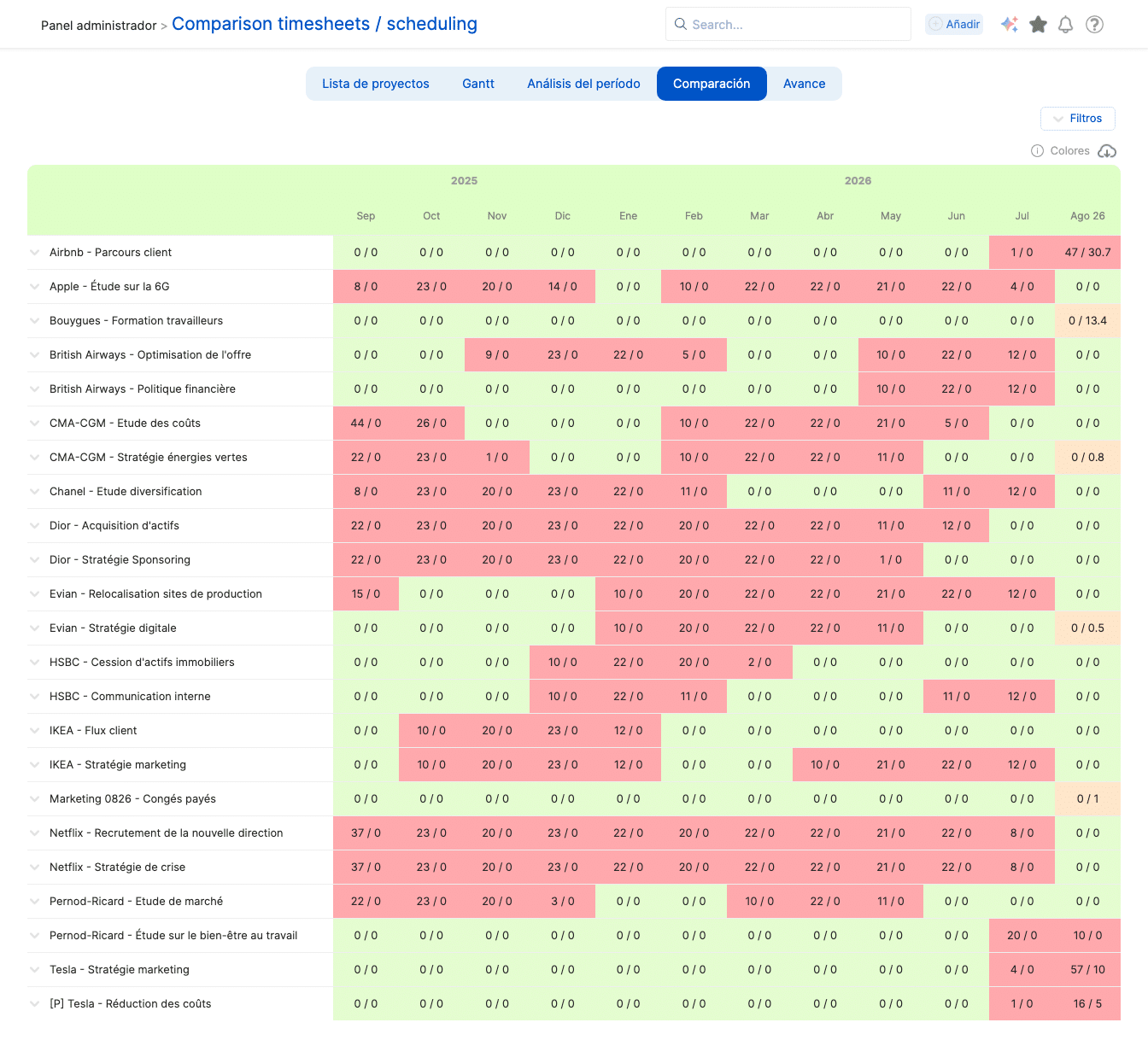

Tiempo real frente a tiempo planificado

Tiempo real frente a tiempo planificado
Tiempo real frente a tiempo planificado

Este panel te alerta sobre el consumo excesivo de tiempo en las instalaciones. Stafiz compara los días laborables reales con los días programados en tiempo real. Las celdas rojas te muestran de un vistazo los meses en los que tus equipos generan días de trabajo fuera del presupuesto. El gerente recibe una alerta inmediata para detener el sobrecoste o negociar una modificación antes de que se envíe la factura.

En el contexto de la gestión de proyectos, ¿qué indicadores clave de rendimiento (KPI) deben supervisarse en el momento del cierre del proyecto?

Al cerrar un proyecto gestionado por un director de proyecto, el objetivo principal es asegurar la rentabilidad final, maximizar la facturación por el tiempo trabajado y acelerar el cobro de pagos. Los indicadores clave de rendimiento (KPI) que se deben monitorear son:

  • el importe restante por facturar (RAF): lo que sus equipos han producido pero que aún no se ha facturado al cliente;
  • Plazo de facturación (días de trabajo en curso): el tiempo promedio que tarda el cliente en pagar las facturas del proyecto después de su emisión.

El importe restante a facturar en Stafiz

Importe a facturar (trabajo realizado pero aún no facturado)
Importe a facturar (trabajo realizado pero aún no facturado)

Mientras que las herramientas tradicionales simplemente miden los ingresos pasados, este panel de control de Stafiz calcula el importe exacto que queda por facturar por cliente, ofreciendo una visibilidad inmediata de los flujos de efectivo previsibles.

¿Qué indicadores clave de rendimiento (KPI) se deben monitorizar en un proyecto vendido a precio fijo?

Con un contrato de precio fijo, el presupuesto queda sellado al momento de la firma. Por lo tanto, la gerencia debe centrarse en el control absoluto del alcance para evitar desviaciones y en la evaluación predictiva del margen final.

Los 3 indicadores principales a monitorear al gestionar un proyecto de precio fijo:

Producción Progreso en comparación con el presupuesto consumido La deriva antes de que se convierta en una pérdida
Cerca Margen a la terminación Lo que el proyecto habrá producido, según las estimaciones actuales
Transverso Tasa de venta diaria en comparación con la tasa real. El precio real de cada día producido

Cálculo de costes del proyecto: ¿cómo evitar destruir su margen de beneficio?

La fijación de precios para un proyecto de precio fijo en una empresa de servicios de TI o una consultora abarca cinco áreas:

  1. la hora prevista;
  2. el coste de este tiempo ( ADR );
  3. subcontratar compras;
  4. costos que pesan sobre el margen y que no se trasladan al cliente;
  5. Adquisición de productos revendidos como parte del proyecto.

Con un contrato de precio fijo, es imposible corregir errores de cálculo en la subcontratación o gastos no reembolsables (a diferencia de un contrato por tiempo y materiales). Por muy bien que trabajen tus equipos, solo conseguirán un proyecto deficitario que, desde el principio, no era rentable.

Portada del informe técnico de Stafiz sobre los márgenes de los proyectos de los clientes.

Documento técnico gratuito
¿Cómo aumentar los márgenes de beneficio de los proyectos de tus clientes?

14 páginas de las mejores prácticas para la gestión de sus proyectos como resultado de nuestra experiencia en consultoría y gestión del cambio con nuestros clientes.

Descarga el ebook

¿Qué indicadores clave de rendimiento (KPI) deben monitorizarse durante el desarrollo de un proyecto de precio fijo?

Tienes tres indicadores clave de rendimiento (KPI) que debes monitorizar:

  • el porcentaje de progreso del proyecto;
  • el margen al final;
  • EL ADR Vendido vs. real.

El principal riesgo es la ampliación del alcance. Cada solicitud adicional del cliente debe generar una modificación inmediata, ya que el seguimiento del tiempo a menudo revela una rápida erosión del alcance. ADR Un verdadero desafío a la hora de gestionar demandas imprevistas. Cada hora adicional debe generar de inmediato una modificación comercial; de lo contrario, su margen bruto se verá mermado.

Seguimiento de KPI para un proyecto de precio fijo en Stafiz

ADR Vendido frente al costo real en Stafiz

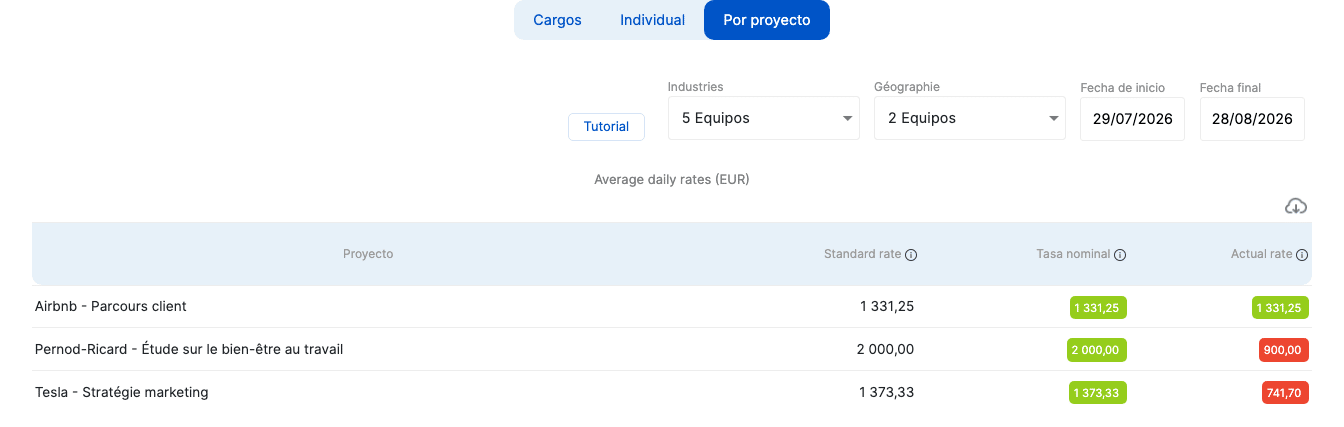

Seguimiento de las tasas diarias reales frente a las proyectadas por misión.
Seguimiento de las tarifas diarias reales frente a las planificadas por asignación. En este ejemplo, la ADR Los colapsos en comparación con la tasa nominal (en rojo) son señal de sobreesfuerzo o de exceder el presupuesto de tiempo.

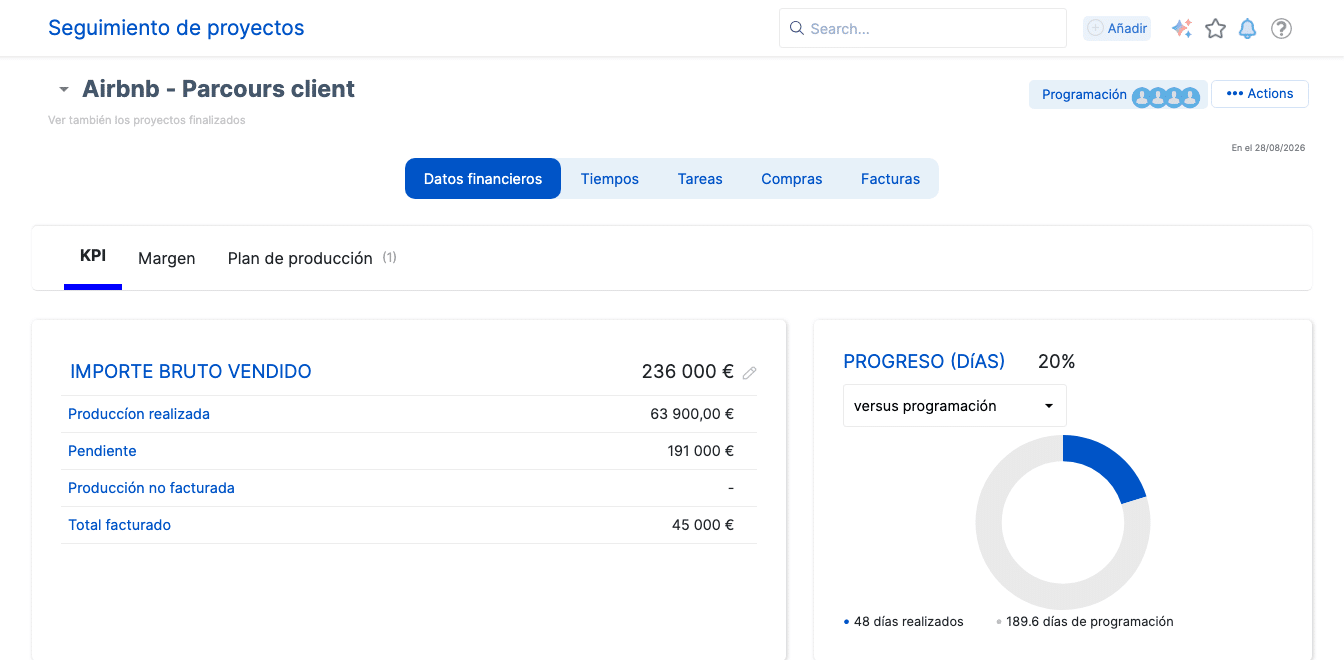

Seguimiento del progreso del proyecto en Stafiz

Seguimiento del progreso del proyecto
Diversos métodos: basados ​​en el tiempo invertido, las tareas del proyecto, el porcentaje de progreso declarado y los ingresos reconocidos.

Este panel de control revela el estado real de un proyecto de precio fijo al comparar el trabajo restante (los días consumidos en comparación con el personal previsto para calcular el progreso) con el valor creado por el proyecto.

Stafiz te permite realizar un seguimiento del progreso de tu proyecto utilizando diversos métodos:

  • basado en el tiempo invertido en el proyecto (días consumidos frente al presupuesto inicial);
  • Progreso del proyecto (número de hitos validados frente a facturación);
  • al porcentaje de progreso declarado (gestión liderada por el director del proyecto);
  • a los ingresos reconocidos (valor real producido frente a los ingresos).

Impulsar la rentabilidad a través de los ingresos reconocidos en Stafiz

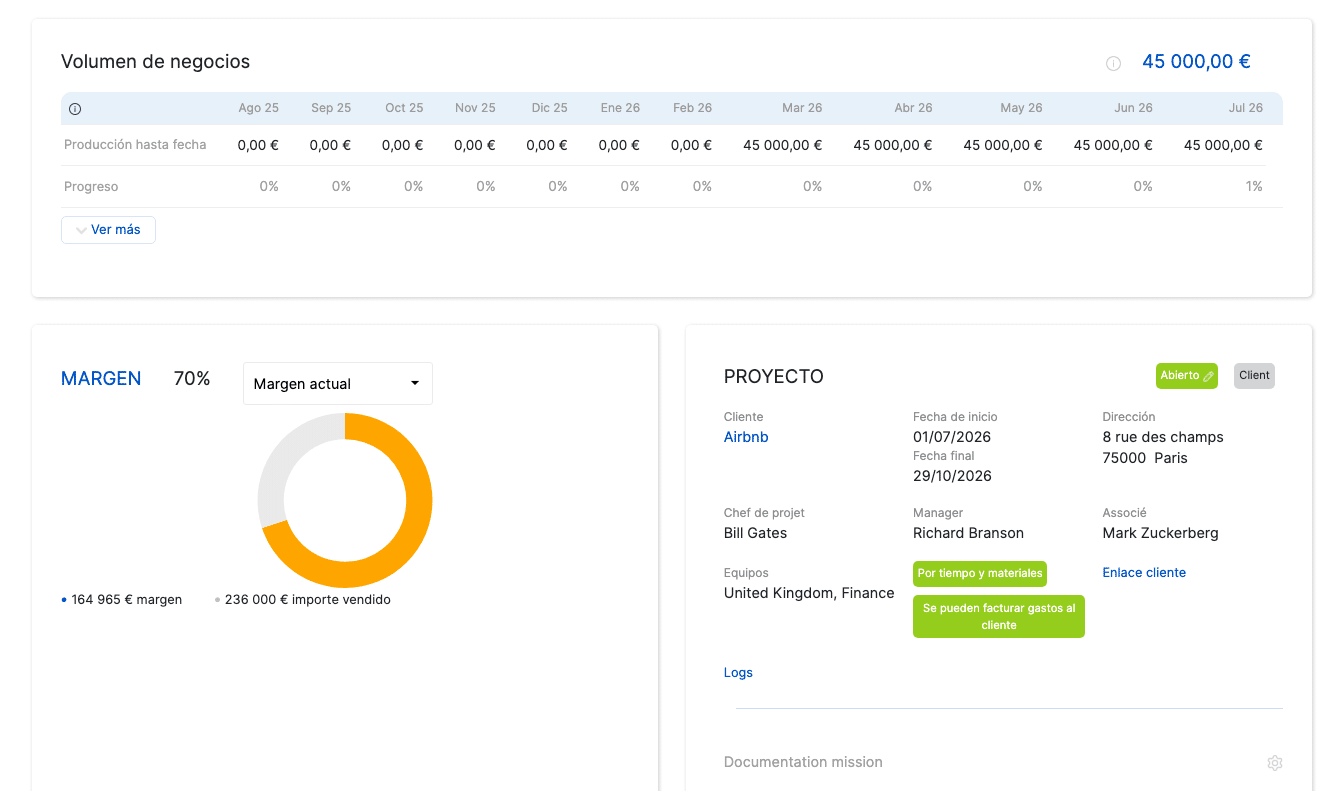

Margen al finalizar y reconocimiento de la facturación
Margen al finalizar y reconocimiento de la facturación

El reconocimiento de ingresos no depende de hitos contractuales ni de fechas de facturación, sino del esfuerzo de producción real. Este seguimiento permite al director financiero calcular los ingresos devengados (o diferidos) y evitar la distorsión de los resultados financieros de la empresa.

Para obtener más información, le recomendamos leer nuestra guía de seguimiento del proyecto .

¿Qué indicadores clave de rendimiento (KPI) se deben monitorizar en un proyecto vendido mediante suscripción (modelo SaaS o servicio recurrente)?

El peligro reside en el exceso de entregas: equipos que ofrecen más de lo que se puede cumplir para evitar la rescisión del contrato. Esta práctica afecta principalmente a los proveedores de servicios profesionales que gestionan el soporte posterior a la implementación.

Este método operativo se refiere específicamente a los departamentos de Servicios Profesionales o a los servicios de integración de un editor de software, y no al editor en su conjunto.

Hay tres indicadores clave para gestionar una suscripción.

Configuración Los mismos KPI que en un proyecto de precio fijo , por lo tanto, la valoración de la producción. El valor real producido, antes de la facturación.
Monitoreo periódico La facturación recurrente se mantiene El alcance real de la misión y qué se debe facturar adicionalmente o qué se debe excluir del proyecto.
Renovación Tarifa de personal dedicada a cuentas recurrentes Entregas excesivas invisibles realizadas por sus equipos y cuentas de clientes que consumen demasiado tiempo.

¿Qué indicadores clave de rendimiento (KPI) del proyecto se deben monitorizar al renovar una suscripción?

Anticípese a la renovación para evitar renovar un contrato con pérdidas cuando los malos hábitos operativos hayan diezmado el margen real.

  1. Para evitar descubrir la no renovación en el momento en que ya está formalizada y cuando ya no existe ninguna posibilidad de negociación.
  2. Para evitar renovar una suscripción de servicio o un contrato de soporte que tenga arraigados malos hábitos operativos.

Si sus equipos han pasado el año sobrecargando de personal una cuenta para compensar errores del producto o para tranquilizar al cliente, su margen de beneficio real ya se ha desplomado. Renovar este contrato al mismo precio implica aceptar una pérdida financiera para el año siguiente. Para remediar la situación, la pregunta sigue siendo: ¿es mejor:

  • aumentar el precio de la suscripción mensual;
  • cambiar el soporte a un paquete estricto de Unidades de Trabajo (UT) donde se factura cada hora adicional;
  • Reorienta tus habilidades hacia proyectos de implementación nuevos y más rentables.

¿Qué KPI se deben supervisar para un TMA (Mantenimiento de Aplicaciones de Terceros)?

El mantenimiento de aplicaciones de terceros (TMA, por sus siglas en inglés) no es un modelo de facturación, sino una actividad de mantenimiento (la "ejecución"). Se refiere a la gestión por parte de un proveedor externo de la corrección, evolución y soporte de una aplicación que ya está en producción.

Entre el soporte basado en el tiempo y las suscripciones basadas en acuerdos de nivel de servicio (SLA), TMA requiere una gestión híbrida para evitar que la carga de trabajo real se desconecte por completo de la carga de trabajo facturada.

Tres indicadores a monitorear:

Cumplimiento de los acuerdos de nivel de servicio (SLA) El riesgo contractual, el que el cliente planteará contra usted.
Volumen de entradas El cargo real, no relacionado con el monto facturado.
Tiempo de resolución promedio El creciente coste de gestionar un incidente

¿Qué indicadores clave de rendimiento (KPI) del proyecto debería tener en cuenta según su función en la empresa?

Cada rol utiliza las mismas cifras para tomar decisiones diferentes. Aquí tienes accesos directos a las métricas que te interesan.

¿Qué KPI debería monitorizar si es un líder de operaciones (o jefe de entrega, director de operaciones)?

El/La responsable de operaciones se encarga de gestionar la ejecución de proyectos, la organización del trabajo y la rentabilidad del equipo a diario dentro de la empresa.

Para salvar la brecha entre la estrategia de gestión y la realidad sobre el terreno, se realiza un seguimiento de los siguientes indicadores clave de rendimiento (KPI):

  • La tasa de progreso de la tarea, que mide el avance de la producción en comparación con el cronograma inicial. El objetivo es anticipar las desviaciones del cronograma y asegurar los hitos del proyecto;
  • la tasa de carga de trabajo y la tasa de finalización, que le permiten comprender cuán productivo es un individuo o un equipo.

Para optimizar la gestión de sus operaciones, todo depende del contexto de su empresa: su herramienta actual de gestión de proyectos , si integra indicadores de rentabilidad financiera, si sus equipos trabajan en modo ágil o en un ciclo en V.

¿Qué indicadores clave de rendimiento (KPI) de proyecto debería monitorizar si es director financiero o controlador de gestión?

Garantiza la salud financiera general. Su enfoque: rentabilidad del proyecto, flujo de caja y reconocimiento de ingresos.

  • Rentabilidad y márgenes: ya sea el margen al finalizar el proyecto, la diferencia entre los ingresos y los costos incurridos hasta la fecha, o el margen sobre los costos directos;
  • Facturación, flujo de caja y reconocimiento de ingresos: ingresos proyectados frente a ingresos reales, trabajo en curso (WIP) y condiciones de pago de los clientes;
  • El rendimiento y la fijación de precios (modelo de precio fijo o de tiempo y materiales) dependerán de la plantilla y de la comparación entre ADR real y ADR vendido .

Tenga en cuenta que para más de 20 empleados desaconsejamos el uso de hojas de cálculo como Excel y recomendamos utilizar software que le brinde visibilidad entre la gestión de proyectos y el control presupuestario y financiero .

¿Qué indicadores clave de rendimiento (KPI) debería monitorizar un gestor de proyectos?

Como gestor de proyectos, la gestión del rendimiento se basa en tres indicadores clave de rendimiento (KPI) (los que se suelen encontrar en un proyecto de precio fijo ):

  • el porcentaje de progreso del proyecto;
  • facturación basada en la fecha frente a los ingresos reconocidos;
  • la diferencia entre el margen planificado (presupuesto inicial) y el margen proyectado (aterrizaje).

Dependiendo de su sector de actividad y de los proyectos específicos en los que esté trabajando (servicios de TI/servicios digitales, construcción, marketing, industria), los umbrales de alerta para estos KPI variarán.

¿Qué indicadores clave de rendimiento (KPI) debería monitorizar si es director general o director de unidad de negocio (BU)?

Para un puesto que ofrece una visión global de la cartera de proyectos, la dirección confía en su capacidad para anticipar el crecimiento, garantizar la rentabilidad de la empresa en su conjunto y optimizar el valor de los contratos firmados.

Los indicadores a los que debes prestar más atención son:

  • la tasa de cobertura de ingresos proyectada, que indica si necesita ajustar sus esfuerzos de prospección o revisar sus objetivos de ventas;
  • el margen de contribución por cliente, para analizar la rentabilidad real de una cartera de proyectos;
  • La tasa de modificación, para medir la proporción de contratos modificados: trabajo adicional, extensiones de alcance, venta adicional.

¿Qué indicadores clave de rendimiento (KPI) debería monitorizar si trabaja en la gestión de recursos humanos (GRH)?

Para orientar la estrategia de recursos humanos y medir la alineación con los objetivos de la empresa, un Departamento de Recursos Humanos (DRH) debe supervisar los indicadores clave de rendimiento (KPI) agrupados en torno a la contratación, el compromiso del equipo y la dotación de personal.

Nuestro ebook sobre la dotación de personal

Ebook
La guía para implementar un enfoque de dotación de personal eficaz

5 claves para lograr tus objetivos de dotación de personal.

Descargar la guía

¿Qué indicadores clave de rendimiento (KPI) debería monitorizar un editor de software?

Para un editor de software (especialmente en el modelo SaaS), el seguimiento de los indicadores de rendimiento es fundamental para impulsar el crecimiento y la rentabilidad. Los ingresos recurrentes (MRR/ARR) y los ingresos recurrentes pendientes (RAR) son los dos indicadores financieros clave para medir la previsibilidad de los ingresos.

La elección de los KPI de gestión de proyectos se reduce a decidir dos preguntas:

  1. ¿Cuál es el método de facturación del proyecto?
  2. ¿Quién leerá la figura clave?

La lista de indicadores clave de rendimiento (KPI) a monitorizar, su frecuencia de revisión y la decisión a tomar dependen de estas dos respuestas. Sin embargo, la condición fundamental es la fiabilidad de los datos de tiempo introducidos en la herramienta de gestión de proyectos.
