Aktualisiert am 7. Juli 2026
Kurz gesagt: Die 5 Hauptursachen für eine Projektkostenüberschreitung in einem Dienstleistungsunternehmen und wie man Drift erkennt, bevor sie Ihre Marge auffrisst.
In einem Dienstleistungsunternehmen ist eine Kostenüberschreitung nicht sichtbar: Es fehlen keine Aktien, keine Rechnung ist aufgebläht. Nur verkaufte Zeit, die schneller verbraucht wird als erwartet, und eine Marge, die still und leise schmilzt, bis zum Schluss, zu spät um zu reagieren.
Ein kosteneffizientes Projektmanagement ist für alle Unternehmen, die einen konstanten Gewinn erzielen und die Erwartungen ihrer Kunden erfüllen möchten, unerlässlich. Leider scheitern viele Projekte aufgrund von Kostenüberschreitungen, und je größer das Projekt, desto gravierender sind die Folgen.
Ungenaue Prognosen zu Kosten und Zeitplänen, schlechtes Kostenmanagement und Unterauslastung von Ressourcen können zu Projektabsagen, Budgetüberschreitungen und sogar erheblichen finanziellen Verlusten führen, die Ihr Wachstum hemmen.
Dieser Artikel beschreibt die Hauptursachen für Kostenüberschreitungen bei einem Projekt, wie man diese verhindert und konkrete Maßnahmen zur Umstrukturierung eines Projekts, das außer Kontrolle gerät, mit Beispielen aus der IT und Beratung.
🔎 Erinnern
- Eine Kostenüberschreitung tritt auf, wenn die tatsächlichen Kosten eines Projekts das ursprüngliche Budget übersteigen.
- In einem Dienstleistungsunternehmen sind die Ursachen in erster Linie menschlich: Umfang, Kostenvoranschlag, Zwischenaufträge, späte Nachverfolgung.
- Die fünf Ursachen: Änderung des Umfangs, unrealistisches Budget, schlechte Ressourcenplanung, fehlende geeignete Werkzeuge, nicht finanzierte Eventualitäten.
- Der eigentliche Hebel: Drift während der Mission zu erkennen, wenn sich die Prognosemarge noch bewegt.
- Rund 70 % der IT-Projekte überschreiten das Budget (Flyvbjerg und Budzier, HBR).
Das Signal, das Überschießen verhindert: der Rand am Ende
Die Marge bei Fertigstellung ist die am Ende eines Projekts prognostizierte Marge, die kontinuierlich aus dem verbleibenden Betrag neu berechnet wird. Es ist der einzige Indikator, der während der Mission anzeigt, ob ein Projekt vor dem Abschluss im grünen oder roten Bereich endet, wenn noch Zeit zum Handeln bleibt.
Formel: Marge bei Fertigstellung = Verkaufspreis − (bereits entstandene Kosten + Kosten des restlichen Betrags, der neu geschätzt werden soll).
Alarmschwelle: Sobald der Budgetfortschritt den tatsächlichen Fortschritt übersteigt (zum Beispiel 80 % des Budgets für 60 % der produzierten Arbeit), sinkt die Marge bei Fertigstellung. Jetzt ist der Zeitpunkt für die Schlichtung, nicht für die Endrechnung.
Budgetüberschreitung: Definition und Formel
Was ist eine Budgetüberschreitung im Projektmanagement?
Ein Kostenüberschreitung ist in der Regel ein unvorhergesehener Kostenfaktor , der sich negativ auf die Rentabilität eines Projekts auswirkt. Wenn die tatsächlichen Kosten eines Projekts das ursprüngliche Budget übersteigen, kann dies als Budgetüberschreitung bezeichnet werden.
Dieses häufige Problem in vielen Branchen wird oft durch schlechtes Management, unerwartete Änderungen des Umfangs oder ungenaue Prognosen verursacht.
Projekte mit starker menschlicher Komponente sind besonders exponiert. Eine Studie von McKinsey-Oxford zu großen IT-Projekten zeigte, dass sie ihr Budget im Durchschnitt um 45 % überschreiten und dabei 56 % weniger Wert liefern als erwartet. In einem Dienstleistungsunternehmen führt diese Situation zu einem Projekt mit einem Festpreis von 40 Arbeitstagen, das 58 Arbeitstage beansprucht, zum Beispiel wegen unregulierter Kundenrundfahrten. Die zusätzlichen 18 Tage werden niemandem berechnet: Sie stammen direkt aus dem Margin.
Ein häufiges großflächiges Beispiel ist der Kanaltunnel. Die Baukosten überstiegen 80 % der Prognosen, die Finanzierungskosten überstiegen 140 %. Da die Erlöse halb so niedrig waren wie erwartet, war die Rendite des Projekts negativ, was zu einem Verlust von 17,8 Milliarden US-Dollar für die britische Wirtschaft führte.
Wie berechnet man die Budgetüberschreitung eines Projekts?
Um das überschrittene Budget für ein Projekt zu berechnen , müssen Sie die Differenz zwischen dem, was Sie ausgeben wollten, und dem, was Sie tatsächlich ausgeben, bestimmen.
Budgetüberschreitungsformel: Kostenüberschreitung (prozentual) = (tatsächliche Kosten − budgetierte Kosten) × 100 / budgetierte Kosten.
Beispiel: Wenn das Anfangsbudget des Projekts 100.000 € betrug, die tatsächlichen Kosten jedoch 125.000 € betragen, würde die Berechnung lauten: (125.000 − 100.000) / 100.000 × 100 = 25 %. Das Projekt überschritt das Budget um ein Viertel (25 %) des ursprünglich geplanten.
Dieser Prozentsatz kann den Beteiligten helfen, das Ausmaß der Kostenüberschreitungen zu verstehen und Maßnahmen zu ergreifen, um Probleme anzugehen, wie etwa die Überarbeitung des prognostizierten Budgets, die Kontrolle des Projektumfangs oder die Verbesserung des Kostenverfolgungsprozesses.
Kostenwachstum und Budgetüberschreitungen: Was sind die Unterschiede?
Obwohl diese Begriffe oft synonym verwendet werden, haben sie unterschiedliche Bedeutungen.
Nehmen wir ein Projekt mit einem Anfangsbudget von 1 Million Euro. Unterwegs fügt der Kunde Lieferleistungen hinzu: Das Budget wird in seiner Übereinstimmung auf 1,2 Millionen angepasst. Diese angenommene Erhöhung von 200.000 € ist eine Kostensteigerung. Am Ende des Tages erreichten jedoch unvorhergesehene Ereignisse die tatsächlichen Kosten 1,5 Millionen. Die 300.000 €, die den überarbeiteten Haushalt übersteigen, sind die Budgetüberschreitung: eine unvorhergesehene zusätzliche Kosten. Insgesamt kostete das Projekt 500.000 € mehr als zu Beginn, darunter 200.000 € an angenommenem Wachstum und 300.000 € an Überschreitungen.
| Natur | Angenommene Erhöhung des Haushalts (erweiterter Anwendungsbereich, Inflation) | Zusätzliche Kosten: Die tatsächlichen Kosten übersteigen den überarbeiteten Haushalt |
| Beispiel | Haushalt 1 Million € auf 1,2 Millionen € angepasst = +200.000 € | Tatsächliche Kosten 1,5 Millionen € gegenüber revidiertem Budget 1,2 Millionen € = +300.000 € |
| Entscheidung | Validierung mit dem Mandanten (Änderung) | Nicht geplant, um korrigiert zu werden |
Die gute Nachricht ist, dass Budgetüberschreitungen vermieden und manchmal sogar korrigiert werden können. Dies erfordert, dass Projektleiter und andere Interessengruppen die Möglichkeit haben, die Probleme zu identifizieren, die diese Budgetabweichungen auslösen, sei es eine Änderung des Umfangs, ein unrealistisches Budget, ein mangelndes Ressourcenmanagement oder einfach ein Mangel an technischen Mitteln.
Was sind die Folgen eines Kostenüberschreitens?
Eine Kostenüberschreitung greift zunächst die Marge an, doch ihre Auswirkungen gehen weiter: knapper Cashflow, verschlechterte Kundenbeziehungen, beschädigter Ruf. Eine Überfahrt wird auf mehreren Ebenen bezahlt:
- Marge: Jeder nicht verkaufte Arbeitstag oder jede unvorhergesehene Ausgabe stammt direkt aus dem Ergebnis des Projekts;
- Cashflow : Eine zusätzliche Kosten, die nicht neu berechnet wird, erhöht den Bedarf an Betriebskapital, insbesondere wenn die Rechnungsstellung dem Fortschritt folgt;
- Kundenbeziehungen: Das Neuverhandeln eines Budgets während der Aufgabe erzeugt Reibungen, manchmal so sehr, dass der Kunde für das nächste Projekt an einen Konkurrenten geht;
- Kommerzieller Ruf: Ein Projekt, das über dem angekündigten Budget ausgeführt wird, untergräbt die Glaubwürdigkeit, ein Vermögenswert, der lange zum Wiederaufbau benötigt;
- Der Kaskadeneffekt : Ein verlustbringendes Projekt mobilisiert Ressourcen, die anderswo fehlen, und verteilt die Verzögerung im gesamten Portfolio.
Ursache 1: Änderung des Projektumfangs
Die Änderung des Perimeters bleibt eine der Hauptursachen für Überschreitungen. Laut dem Project Management Institute wird fast jedes zweite Projekt im Laufe des Weges erweitert. Dies kann auf folgende Folgen zurückzuführen sein:
- zusätzliche Kundenanfragen;
- Änderungen der Geschäftsprioritäten;
- Mangelnde Klarheit über die Ergebnisse von Anfang an.
Zum Beispiel kann es sein, dass ein Kunde die Erstellung einer einfachen Website in Auftrag gegeben hat, aber während des Projekts die Integration von Funktionen wie E-Commerce anfordert, ohne die zusätzlichen Kosten einer solchen Anfrage oder die zeitlichen Abweichungen zu berücksichtigen.
Im ESN sprechen wir von Scope Creep , um diese Art von Verschiebung in einem Festpreisprojekt zu bezeichnen. Eine "schnelle" Anfrage des Kunden, die mündlich vom Berater vor Ort akzeptiert wird, um die Beziehung zu erhalten, sammelt Lieferung um Lieferung an. Ohne Vertragsänderung beanspruchen diese Ergänzungen unverkaufte Arbeitszeiten und verringern direkt die Marge der Mission.
Wie vermeidet man Scope Creep?
Der beste Weg, eine Änderung des Projektumfangs zu vermeiden, besteht darin, von Anfang an klare Erwartungen zu formulieren und die zuvor genannten und akzeptierten Anforderungen so streng wie möglich einzuhalten.
Definieren Sie die erwarteten Ergebnisse und Fristen klar im Projektplan. Sie dem Kunden zur Unterschrift vorzulegen, ist eine Möglichkeit, diese Zustimmung im Blick zu behalten und die notwendigen Anpassungen im Falle eines weiteren Antrags besser zu rechtfertigen und die Verhandlungen zu erleichtern.
Die Implementierung eines COPIL zur Überwachung des Perimeters und zur Genehmigung oder Nichtgenehmigung der Änderungen kann verhindern, dass diese Änderungen im Verlauf übersehen werden. Es wird außerdem empfohlen, Risikoanalysen durchzuführen und mögliche Änderungen des Umfangs einzubeziehen.
Schließlich richten Sie die Stakeholder stromaufwärts auf: Übermäßige Ausgaben entstehen oft aus einer Lücke zwischen dem, was der Kunde erwartet, und dem, was das Team verstanden hat. Regelmäßige Meilensteine und klare Kommunikationswege beenden kostspielige Missverständnisse.
Um proaktiv zu bleiben, entscheiden Sie sich für Projektmanagement-Software, die das Team benachrichtigt, wenn Kosten abweichen.
Wie kann man die Änderung des Projektumfangs lösen?
Wenn bereits ein Überlauf am Perimeter stattgefunden hat, nehmen Sie sich die Zeit, sich mit den relevanten Interessengruppen zusammenzusetzen. Kommunizieren Sie bei Bedarf übermäßig und führen Sie transparente Gespräche mit Kunden, um deren Erwartungen zu steuern.
Seien Sie auf mögliche Haushaltskompromisse vorbereitet: Umverteilung von Mitteln oder die Bitte um eine Gehaltserhöhung, um zusätzliche Aufgaben zu decken.
Denken Sie daran, dass Veränderungen Prozesse beeinflussen; Stellen Sie sicher, dass Sie die Zustimmung des Kunden einholen, um die Vorlaufzeiten zu verlängern und so Qualitätsstandards zu gewährleisten. Um dies zu vermeiden, setzt Timeboxing ein Zeitlimit pro Aufgabe und Warnungen vor dem Driften.
Angesichts einer Anfrage außerhalb des Geltungsbereichs eine Formulierung, die die Beziehung bewahrt: "Es ist machbar, ich berechne die Auswirkungen in Tagen und addieren sie durch Änderung." Wir sagen nicht nein, wir machen die Kosten sichtbar.
Ursache Nr. 2: ein unrealistisches Budget und unzureichende Nachverfolgung
Ein unrealistisches Budget entsteht aus einer Schätzung ohne historische Daten und einer zu späten Nachverfolgung. Bei einem Projekt unter direkter Leitung sammeln sich nicht abrechenbare Stunden an, ohne sichtbar zu werden. Die Lösung besteht aus zwei Schritten: Schätzung basierend auf vergangenen Projekten und Echtzeit-Kostenüberwachung.
Vorbeugung ist besser als Heilung, weshalb es unerlässlich ist, mit realistischem Projektbudget zu beginnen. Mangelnde Erfahrung oder fehlende historische Daten können leicht zu einem nicht nachhaltigen Budget führen. Eine sorgfältige Schätzung der Kosten eines Projekts im Voraus verringert dieses Risiko. Häufige Fehler sind:
- nicht Daten aus vergangenen Projekten zu analysieren, um wiederkehrende Muster von Verzögerungen oder versteckten Kosten zu identifizieren;
- Das Vernachlässigen der Kostenschätzungsphase des Projekts führt zu ungenauen Schätzungen.
Zum Beispiel könnte ein zeitbasiertes Projekt ohne Echtzeit-Zeiterfassung nicht nicht abrechenbare Stunden berücksichtigen, was zu einer Ansammlung von angebotenen Stunden führt, die unbemerkt blieb.
Wie planen Sie ein realistisches Projektbudget?
Um diese Risiken zu mindern, ist es unerlässlich, eine robuste Projektbuchhaltung zu haben. Implementierung von Projektbuchhaltung, um wichtige Kennzahlen wie Folgendes zu verfolgen:
- Arbeitsbelastung : der Prozentsatz der abrechenbaren Stunden im Verhältnis zu den insgesamt gearbeiteten Stunden;
- Earned Value Management (EVM): eine Prognosemethode, um zu bewerten, ob ein Projekt auf dem richtigen Weg ist;
- Varianz bei Fertigstellung (VAC): Wird verwendet, um die Varianz der Kosten am Ende des Projekts vorherzusagen.
Nutzen Sie außerdem Echtzeit-Kostenverfolgungstools und richten Sie Managementkontrollen ein, um Ausgaben wie Outsourcing, Einkäufe und nicht abrechenbare Kosten zu überwachen. Dieses Management ist Teil der Phase des Projektkostenmanagements.
Was sollte das Budget für ein IT-Projekt enthalten?
Ein IT-Projektbudget sollte vier Elemente beschreiben: die Zerlegung der Arbeit, die Schätzungsmethode, eine Notfallreserve und Alarmschwellen. Ohne sie verwandelt sich die anfängliche Unterschätzung in eine Überrennung. Ein IT-Projektbudget passt selten in eine einzige "Preis der Dienstleistung"-Zeile. Konkret strukturiert sie zumindest:
- Arbeitsaufschlüsselung (WBS): Jede Charge, Aufgabe oder Gruppe von Aufgaben wird separat berechnet, anstatt ein undurchsichtiges globales Paket.
- eine explizite Schätzungsmethode : analog (im Vergleich zu einem früheren Projekt), parametrisch (nach Verhältnis, z. B. Kosten am Funktionspunkt) oder dreipunktig (optimistisch, realistisch, pessimistisch);
- eine Notfallreserve : Ein Umschlag, der unvorhergesehenen Ereignissen gewidmet ist, getrennt vom Produktionsbudget;
- Abweichungsschwellenwerte und Autorisierungsniveaus : Bei welchem Prozentsatz der Drift steigt eine Warnung und wer die Befugnis hat, zusätzliche Kosten zu verursachen.
Die wichtigsten Punkte, die im IT-Projektbudget quantifiziert werden müssen: Personalstärke (interne Arbeitstage pro Profil und ADR), Subunternehmer und Freiberufler, Lizenzen, Infrastruktur und Hosting (Cloud, Tools), Akzeptanz, Tests und Datenübertragung, Schulungen und Change Management auf der Benutzerseite. Ein Budget, das diese Elemente einbezieht, verwandelt das Überschießen einer Überraschung am Projektende in ein früh erkanntes Signal, wenn noch Spielraum bleibt.
Ursache Nr. 3: schlechte Ressourcenplanung
Schlechte Ressourcenplanung führt dazu, dass die Kosten durch mangelnde Transparenz der Verfügbarkeit und eine Diskrepanz zwischen Fähigkeiten und Aufgaben außer Kontrolle geraten. In einem Dienstleistungsunternehmen wird auch das Zwischenunternehmen genährt. Szenariobasierte Prognosebesetzung korrigiert das.
Unzureichendes Ressourcenmanagement kann zu Ineffizienzen, Verzögerungen und höheren Kosten führen. Dies ergibt sich oft aus zwei Hauptgründen:
- Fehlende Echtzeit-Transparenz der Ressourcenverfügbarkeit
- Zuweisung von Aufgaben an Teammitglieder, die nicht über die erforderlichen Fähigkeiten verfügen, was zu Verzögerungen führt.
Zum Beispiel kann ein Kunde einen Senior Consultant benötigen, der auf ein Nischenmarktsegment spezialisiert ist, wie etwa regulatorische Compliance im Gesundheitswesen. Wenn das Unternehmen die Verfügbarkeit dieses Spezialisten nicht genau prognostiziert und dabei bestehende Verpflichtungen und unvorhergesehene Kundenanforderungen berücksichtigt, kann dies zu erheblichen Verzögerungen führen . Dann muss es im Notfall nach einem geeigneten Ersatz suchen, was das Risiko birgt, die Qualität des Services zu beeinträchtigen oder für eine beschleunigte Lieferung extra zu verlangen.
Wenn Junior-Berater zudem Aufgaben zugewiesen werden, die fortgeschrittene analytische Fähigkeiten oder kundenorientierte Aufgaben erfordern, ohne ausreichende Mentoring und Unterstützung, kann dies zu geringeren Ergebnissen führen, das Vertrauen der Kunden schädigen und den Ruf des Unternehmens schädigen.
In einer Beratungsfirma hat diese schlechte Planung einen zusätzlichen versteckten Kostenfaktor: den Vertrag. Ein Berater zwischen den Einsätzen kostet weiterhin sein Gehalt, ohne Fluktuation zu erzeugen. Umgekehrt bläht die dringende Besetzung eines überqualifizierten Profils (d. h. zum durchschnittlichen Tageslohn, ADR, hoch) für eine Aufgabe auf, die sie nicht rechtfertigt, die tatsächlichen Kosten der Mission, ohne dass sich der verkaufte Preis bewegt.
Wie vermeidet man schlechte Projektressourcenplanung?

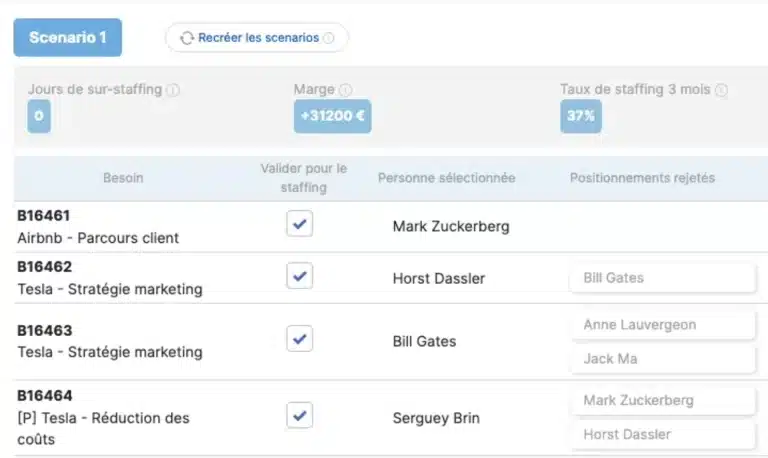

Nutzen Sie Werkzeuge, um szenariobasierte Ressourcenplanung zu erstellen, um den Ressourcenbedarf vorherzusagen und die Verfügbarkeit zu verwalten .
Indem Sie die potenziellen Auswirkungen verschiedener Szenarien verstehen, können Sie fundiertere Entscheidungen darüber treffen, wie Ressourcen effektiv verteilt werden. Das hilft Ihnen, Unterbesetzung oder Überbesetzung zu vermeiden, Budgets zu optimieren und sicherzustellen, dass die richtigen Ressourcen zur richtigen Zeit verfügbar sind.

Stellen Sie sicher, dass Projektleiter für die regelmäßige Aktualisierung von Ressourcenplänen verantwortlich sind und Qualifikationsengpässe identifizieren, um sie an das Management weiterzuleiten. Dies ermöglicht es, angemessene Schulungen oder Rekrutierungsmaßnahmen einzuleiten.
Achten Sie auch auf Subunternehmer: In einem IT-Dienstleistungsunternehmen ist ein Freiberufler oder ein beauftragter Partner ohne klaren vertraglichen Rahmen (Fristen, Strafen) eine häufige Quelle zusätzlicher Kosten. Formalisieren Sie Verpflichtungen und verfolgen Sie ausgelagerte Produktionen wie Ihre nach.
Grund Nr. 4: der Mangel an geeigneten Werkzeugen, um Ihre Projekte zu managen und zu steuern
Ein ungeeignetes Tool entzieht dem Team die Kosten- und Margenverfolgung, einschließlich falscher Rechnungsstellung. Das richtige Tool vereint Zeiterfassung, Kostenkontrolle und Prognosen von Anfang an in einem System.
Viele Organisationen verwenden unzureichende Werkzeuge, was die Produktivität beeinträchtigen und zu Kostenüberschreitungen führen kann. Zum Beispiel könnte eine Marketingberatung ein grundlegendes Aufgabenmanagement-Tool verwenden und dabei Funktionen wie das Nachverfolgen von Ausgaben oder die Zuweisung von Arbeitslasten vernachlässigen. Dies kann leicht zu unzureichender Abrechnung oder Budgetüberschreitungen führen.
Wie kann man sich mit den besten Projektüberwachungstools ausstatten?
Die Bedürfnisse von Anfang an zu definieren, ist der beste Weg, um die wichtigsten Funktionen Ihres Teams zu identifizieren, wie Zeiterfassung, Kostenkontrolle und Prognosen.
Beginnen Sie damit, Ihre typischen Arbeitsabläufe für Projekte zu skizzieren. Was sind die wichtigsten Schritte? Welche Aufgaben fallen an? Wie arbeiten Teammitglieder zusammen?
Priorisieren Sie Funktionen: Essentials, die für den Teamerfolg entscheidend sind (z. B. Zeiterfassung, Aufgabenzuweisung, Dateifreigabe) und sekundäre Optionen, die die Effizienz verbessern, aber nicht essenziell sind (z. B. Gantt-Diagramme, benutzerdefinierte Berichte). Vergleichen Sie als Nächstes verschiedene Werkzeuge. Nutzen Sie kostenlose Testphasen oder fordern Sie Demos an, um die Tools live zu testen.

Laden Sie unsere Benchmark-Vorlage herunter
Verschaffen Sie sich einen Beispiel-Evaluationsfall und einen Überblick über die Aspekte, die bei der vergleichenden Evaluation zu berücksichtigen sind.
Was tun Sie, wenn Sie ein Werkzeug gewählt haben, das für Sie nicht geeignet ist?
Leider kannst du nicht viel tun, wenn du das falsche Werkzeug gewählt hast, außer denselben Fehler nicht zu wiederholen. Teste neue Tools bei kleineren Projekten , bevor du sie für größere Projekte ausrollst.
Missen Sie stets die Wirksamkeit des Tools, nachdem es implementiert wurde, und holen Sie Feedback vom Team ein. Suchen Sie nach Tools wie Stafiz, die robuste Funktionen bieten, die auf projektbasierte Branchen zugeschnitten sind und von Anfang an eine Echtzeit-Kostenverfolgung und effizientes Arbeitslastmanagement gewährleisten. So können Sie die Kontrolle übernehmen und Ihre Überschreitungen von Anfang an vermeiden oder korrigieren.
Ursache Nr. 5: nicht provisorierte Gefahren und Risiken
Ein Projekt ohne Reserven für das Unerwartete geht beim ersten Risiko schief. Eine Verzögerung bei einem Subunternehmer, eine Preiserhöhung, geänderte Spezifikationen oder der Weggang eines wichtigen Beraters führen zu zusätzlichen Kosten, wenn sie nicht vorhergesehen wurden.
Viele Überschreitungen sind nicht auf einen Verwaltungsfehler zurückzuführen, sondern auf nicht provisionierte Ereignisse:
- Externe Faktoren : Inflation, Anstieg der Kosten für eine Lizenz oder einen Anbieter, Verzögerung bei der Lieferung durch einen Lieferanten;
- Menschliche Gefahren : Der Weggang eines wichtigen Beraters während einer Mission zwingt das Notfallpersonal zu einem Ersatz, der oft teurer ist;
- Spezifikationsfehler: In der IT führen Anforderungen, die von Anfang an schlecht formuliert sind, zu Überarbeitungen, die die tatsächliche Last erhöhen.
Wie man es vermeidet: Baue eine Notfallreserve im Budget auf, führe ein aktuelles Risikoregister und plant wiederkehrende Gefahren, die bei früheren Projekten identifiziert wurden, anstatt sie unterwegs zu entdecken.
Erkennen und korrigieren Sie jede Ursache des Überschreitens
| Veränderung des Scope-Creeps | Anträge außerhalb Vertrags häufen sich ohne Änderung an | Formalisieren Sie den Umfang, validieren Sie jede Ergänzung mit einer Änderung |
| Unrealistisches Budget und späte Nachverfolgung | Unsichtbare, nicht abrechenbare Stunden, bekannte Monatsabschlussmarge | Schätzen Sie frühere Projekte, verfolgen Sie die Kosten in Echtzeit |
| Schlechte Ressourcenplanung | Intercontracting, überqualifiziertes Profil bei einer einfachen Aufgabe | Prognose der Personalplanung nach Szenarien |
| Ungeeignetes Werkzeug | Tabellenkalkulation, keine Kosten-/Margenverfolgung, falsche Rechnungsstellung | Kombinieren Sie Zeit-, Kosten- und Margenverfolgung in einem System |
| Ungedeckte Eventualitäten und Risiken | Keine Notfallreserve, ohne Risikoregister | Regelung für eine Eventualität, führen Sie ein Risikoregister |
Was tun, wenn ein Beratungs- oder IT-Projekt sein Budget überschreitet?
Wenn ein Projekt sein Budget überschreitet, ist es notwendig, die tatsächliche Lücke im Verhältnis zur verbleibenden Arbeit zu messen, die Marge bei Fertigstellung neu zu schätzen und dann zu entscheiden: Änderung, Reduzierung des Umfangs oder Stilllegung. Das Wichtigste ist, frühzeitig zu handeln und mit verlässlichen Margendaten zu rechnen. Wenn ein Projekt bereits außer Kontrolle gerät, besteht die Herausforderung nicht mehr darin, zu verhindern, sondern schnell mit aktuellen Zahlen zu schlichten. Hier sind sechs Aktionen in der Reihenfolge:
- Messen Sie die tatsächliche Lücke, nicht das Gefühl. Vergleichen Sie die Consommé (Man-Days und Fresh) mit dem Budget und vor allem mit dem Rest, der noch zu erledigen ist. Ein Projekt, das zu 60 % abgeschlossen ist und 80 % des verbrauchten Budgets entspricht, ist bereits überlaufen, selbst wenn es noch niemand formalisiert hat. Dies ist der Ausgangspunkt für die Analyse der Lücken in einem Projekt.
- Schätzen Sie den Rest neu ein. Das eigentliche Risiko ist nicht, was ausgegeben wird, sondern das, was noch produziert werden muss. Eine Margenprognose bei Fertigstellung besagt, ob das Projekt im roten Zustand landet oder nicht.
- Neuverhandeln durch eine Änderung. Wenn die Überschreitung durch eine Vergrößerung des Perimeters verursacht wird, bringt eine quantifizierte Änderung das Budget wieder in die Realität. Die Dokumentation jeder Kundenanfrage von Anfang an macht dieses Gespräch möglich.
- Schlichte den Perimeter. Falls keine Änderung vorliegt, entscheide mit Zustimmung des Kunden, was entfernt oder verschoben wird, um den Umschlag aufzubewahren.
- Entdecken Sie wöchentlich, nicht am Monatsende. Die meisten Überschreitungen werden zu spät erkannt, weil die Zeiterfassung monatlich erfolgt. Echtzeit-Margenverfolgung verwandelt einen nachträglichen Gedanken in eine Warnung, während die Marge noch verteidigt werden kann. Die Strukturierung der Budgetüberwachung des Projekts macht sie zur Routine und nicht zu einer kurzfristigen Überprüfung.
- Slice go / no-go. Bei einem strukturell verlustbringenden Projekt ist es vielleicht am besten, die Kosten zu stoppen, anstatt tiefer zu graben. Diese Entscheidung wird mit verlässlichen Daten getroffen, nicht mit einem feuchten Finger.
Fallstudie: Der Rest wird bei Colorado Groupe verwaltet
Im Jahr 2018 verwaltete Colorado Groupe, eine Marketing- und Kundenbeziehungsberatung mit rund fünfzig Mitarbeitern, die Personalbesetzung manuell mit einer separaten Abwesenheitsmanagement-Software. Das Management musste pro Projekt nichts anderes tun, um die prognostizierten Margen zu berechnen, und die Auslastungsraten stagnierten aufgrund fehlender Hebelwirkung.

❝
Vor der Nutzung von Stafiz konnten wir unsere Personalzahlen nicht verbessern. Dank Stafiz managen wir unsere Kapazitäten viel besser und haben unsere Margen verbessert. Wir wandten uns an Stafiz, das uns nicht nur ermöglichte, unsere Besetzung zu digitalisieren, sondern auch automatisch den Rest der Projekte zu berechnen.
Isabelle Lalet
Direktor für Entwicklung und Unterstützung, Colorado Groupe
Nach dem Einsatz von Stafiz maß Colorado Groupe:
- +35 % Ressourcennutzungsrate;
- +15 % Projektmargen;
- Fünf Stunden pro Woche im Personalmanagement gespart .
Wie vermeidet man eine Kostenüberschreitung in einem Projekt?
Kostenüberschreitungen sind eine erhebliche Herausforderung, können aber durch proaktive Planung, effektive Kommunikation und die richtigen Werkzeuge gemindert werden. Egal, ob Sie in einer Beratungsfirma, einem IT-Dienstleistungsunternehmen oder einer Agentur tätig sind – die Logik ist dieselbe: Ein Kostenüberschritt bei einem Projekt basiert auf der Zeit, die still und leise verbraucht wird. Es frühzeitig zu sehen, wenn sich die Prognosemarge noch bewegt, macht den Unterschied zwischen einem korrigierten Projekt und einem am Ende des Projekts verzeichneten Verlust aus. Lösungen wie Stafiz verknüpfen Zeiterfassung, Personalplanung und Marge, um diese Abweichung sofort sichtbar zu machen, sobald sie auftaucht. Nachhaltige Prävention erfordert zudem eine kontinuierliche Optimierung der Projektkosten .
Um die Marge am Ende Ihrer Projekte vor sich zu behalten und Abweichungen vor Kosten zu erkennen, entdecken Sie die Echtzeit-Budgetüberwachung von Stafiz.
Fragen:
Dies wird als Kostenüberschreitung, Budgetüberschreitung oder Kostenüberschreitung bezeichnet. Der Begriff bezieht sich auf reale Kosten, die über dem ursprünglichen Budget liegen, im Gegensatz zum Kostenwachstum, das eine festgelegte und angenommene Erhöhung des Haushalts darstellt.
Der Projektleiter ist für das Management verantwortlich, aber die Verantwortung wird geteilt: das Management der Planung und der Mittel, der Kunde, wenn er den Umfang erweitert, das Vertriebsteam, wenn die anfängliche Schätzung zu optimistisch war. Die Herausforderung besteht weniger darin, auf einen Täter hinzuweisen, sondern darauf, schnell zu reagieren.
Nur wenn die Überschreitung durch eine Vergrößerung des Umfangs erfolgt, die durch eine unterzeichnete Änderung formalisiert wurde. Eine Überschreitung aufgrund interner Unterschätzung bleibt in der Verantwortung des Dienstleisters, insbesondere beim Festpreis. Im Kontrollraum wird die tatsächlich bestellte zusätzliche Zeit in Rechnung gestellt.
Studien messen Dinge, die ähnlich, aber unterschiedlich sind. Allein vom Budget her überschreiten fast 7 von 10 IT-Projekten ihr Budget (Flyvbjerg und Budzier). Von den drei Kriterien gleichzeitig – Budget und Umfang – hat die Standish Group nur 31 % der Projekte als vollständig erfolgreich. Zwei Blickwinkel, dieselbe Realität: Die Einhaltung des Budgets ist die Ausnahme.
